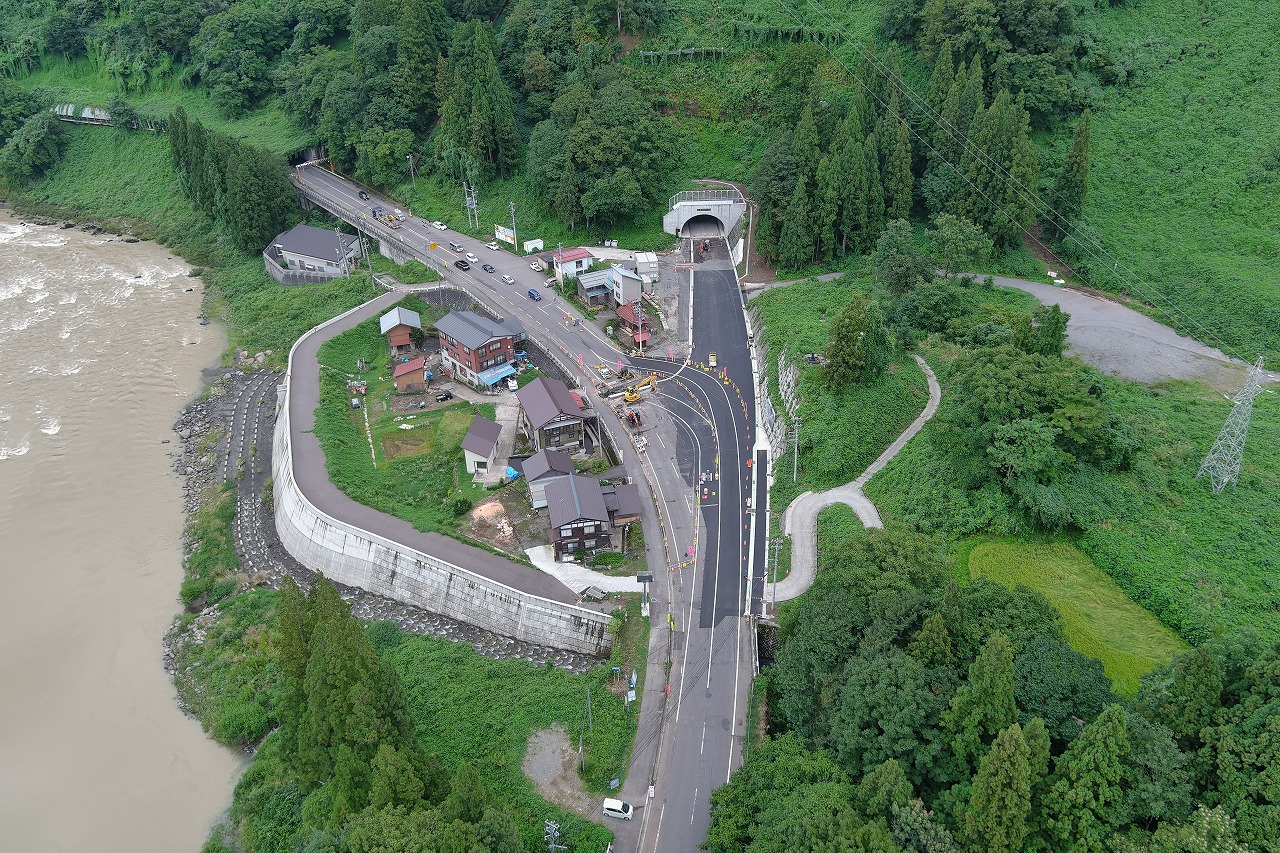

施工完了箇所と現場上空写真です。

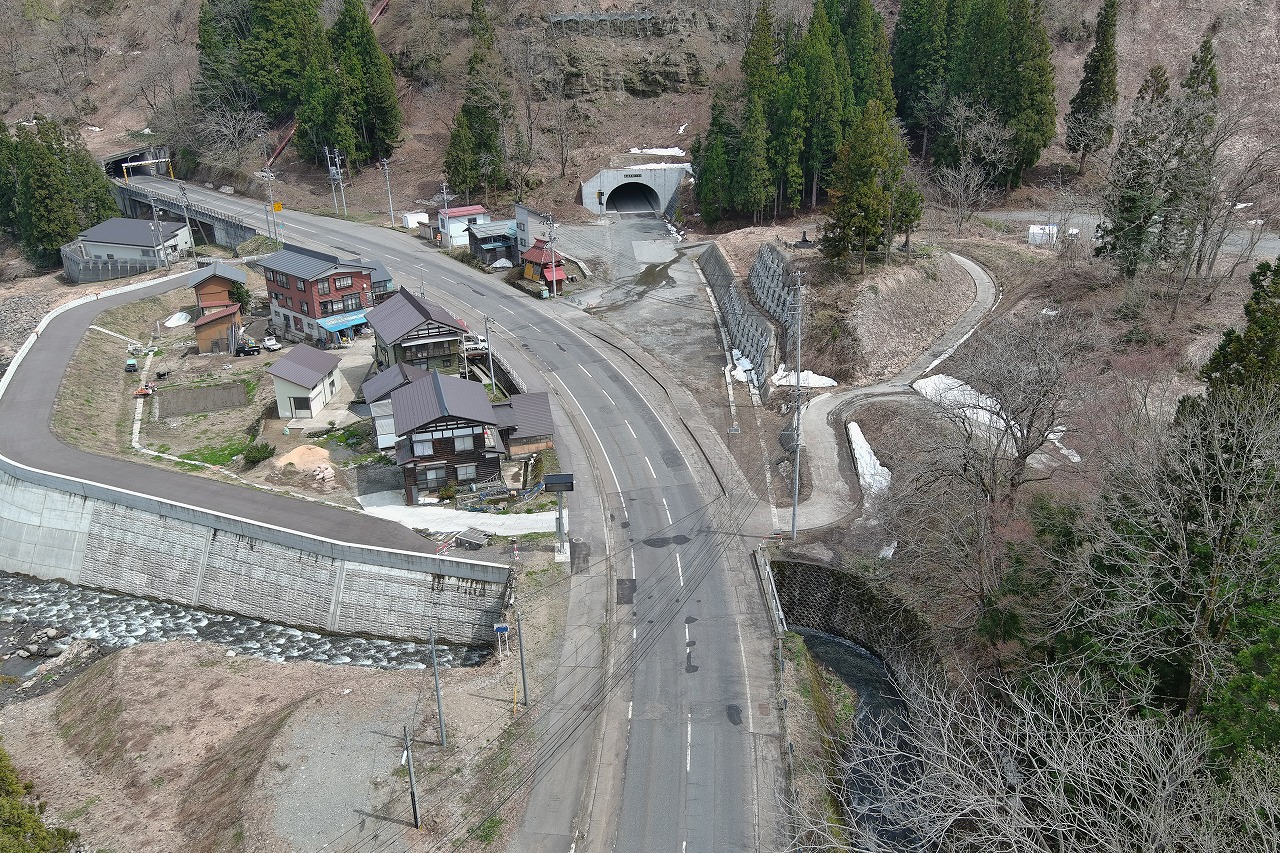

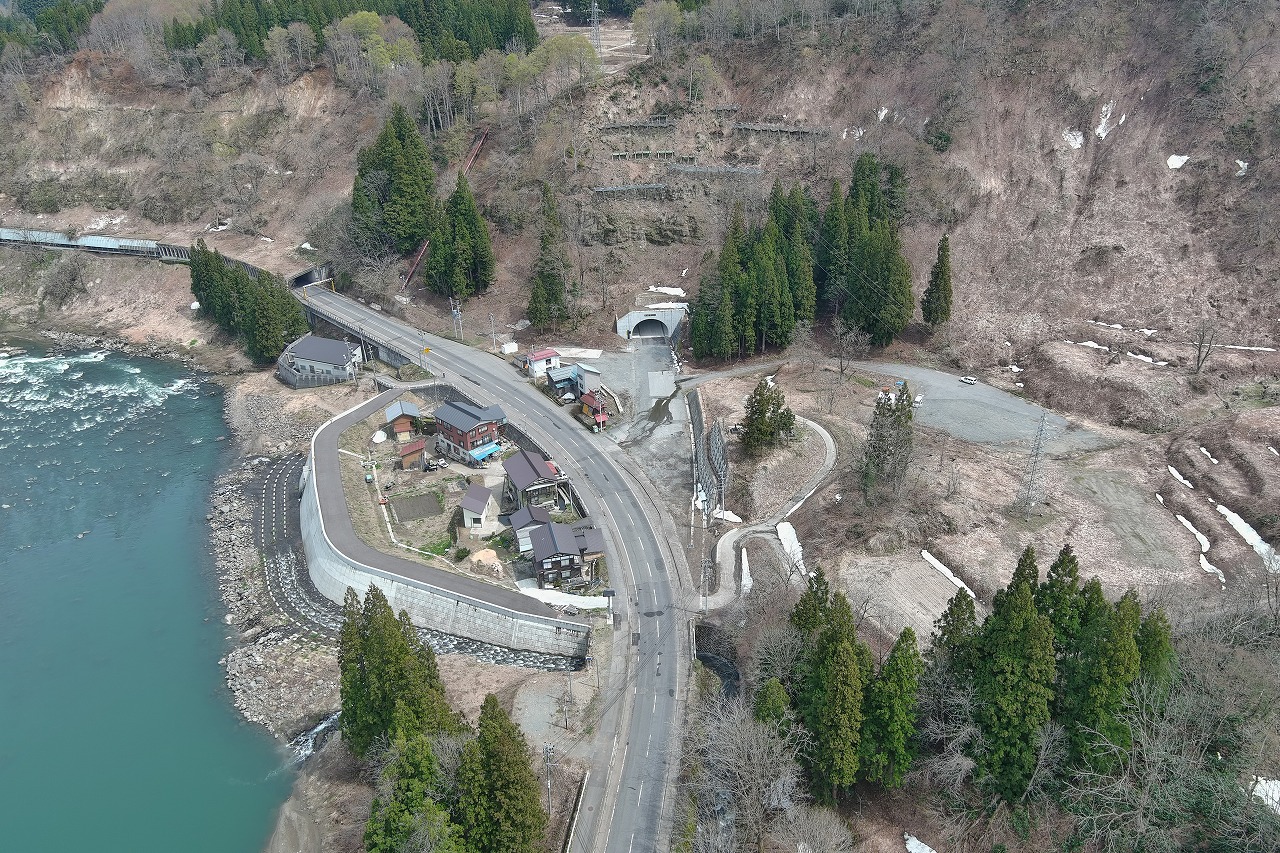

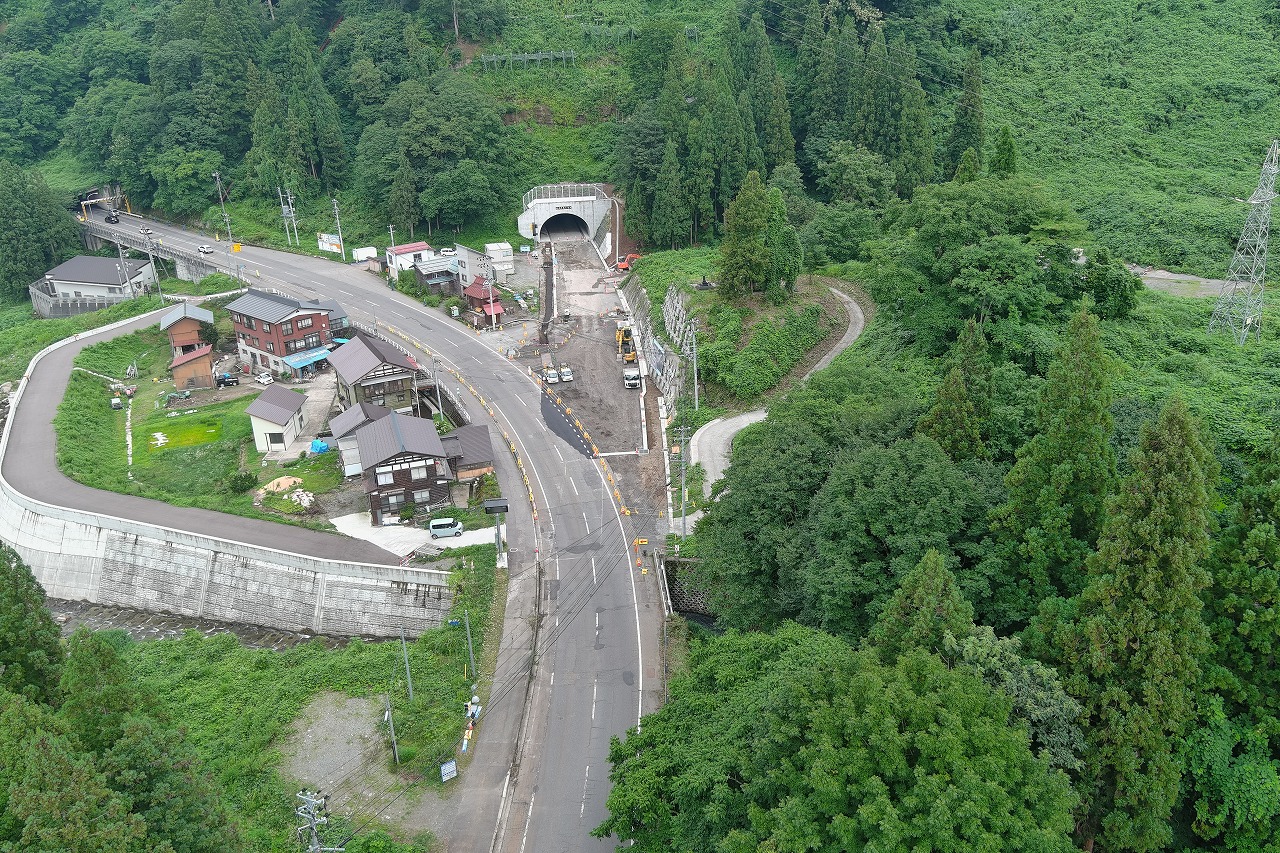

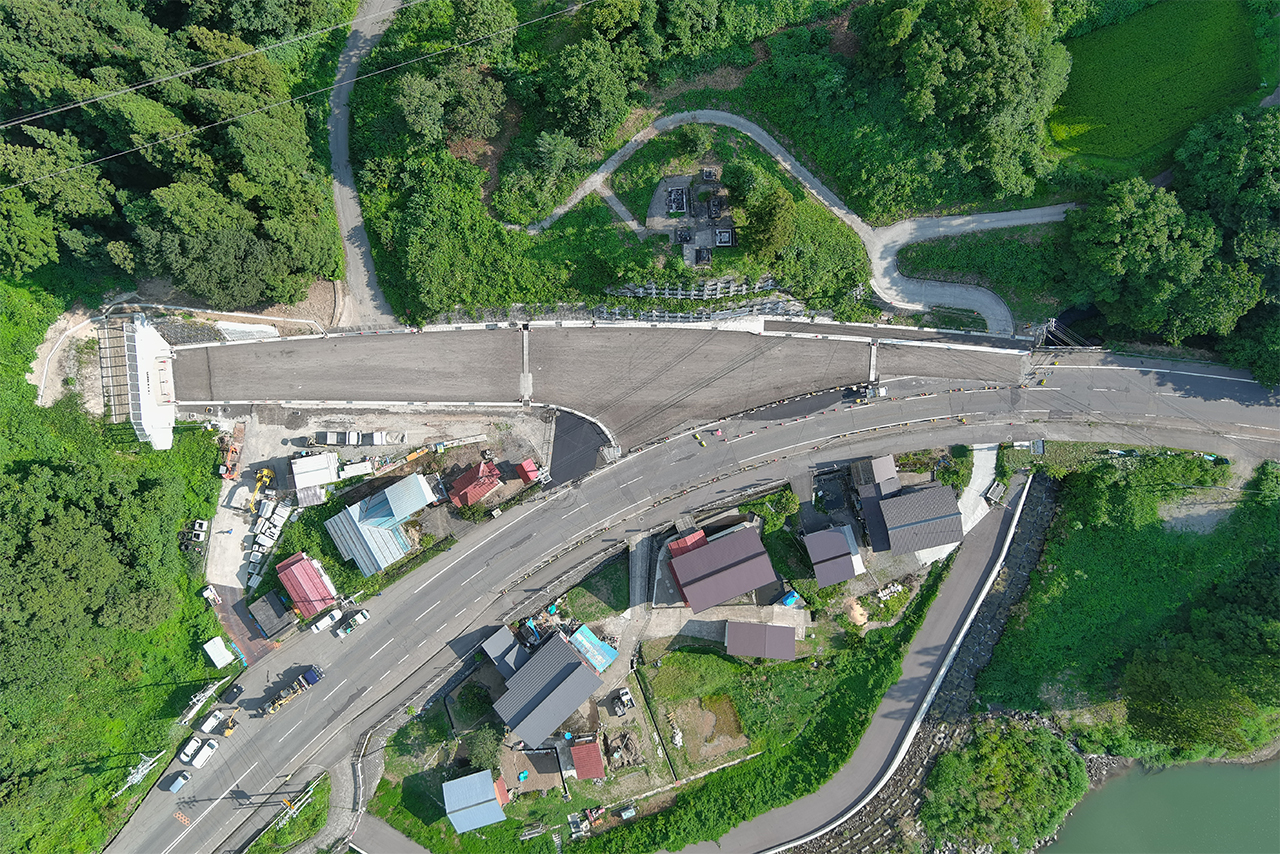

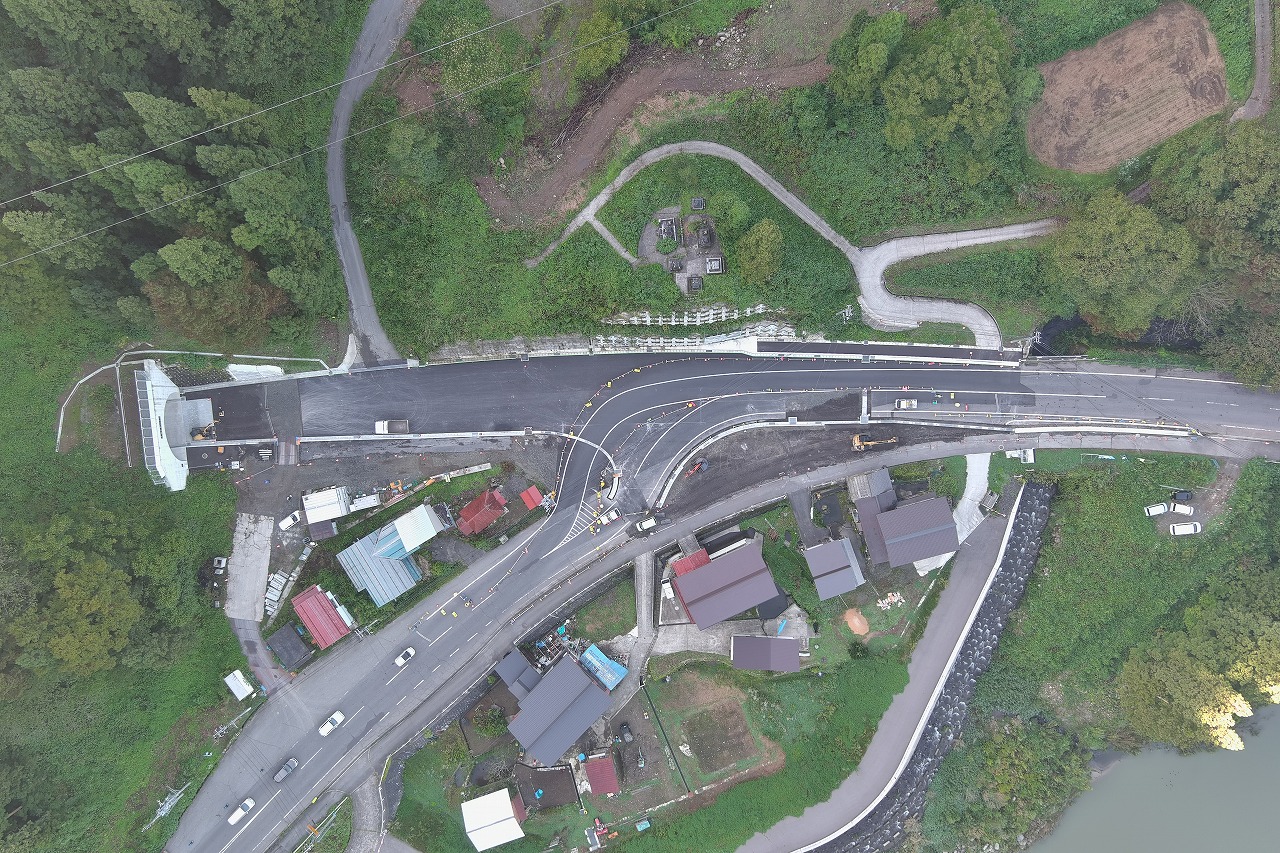

現場上空 近景

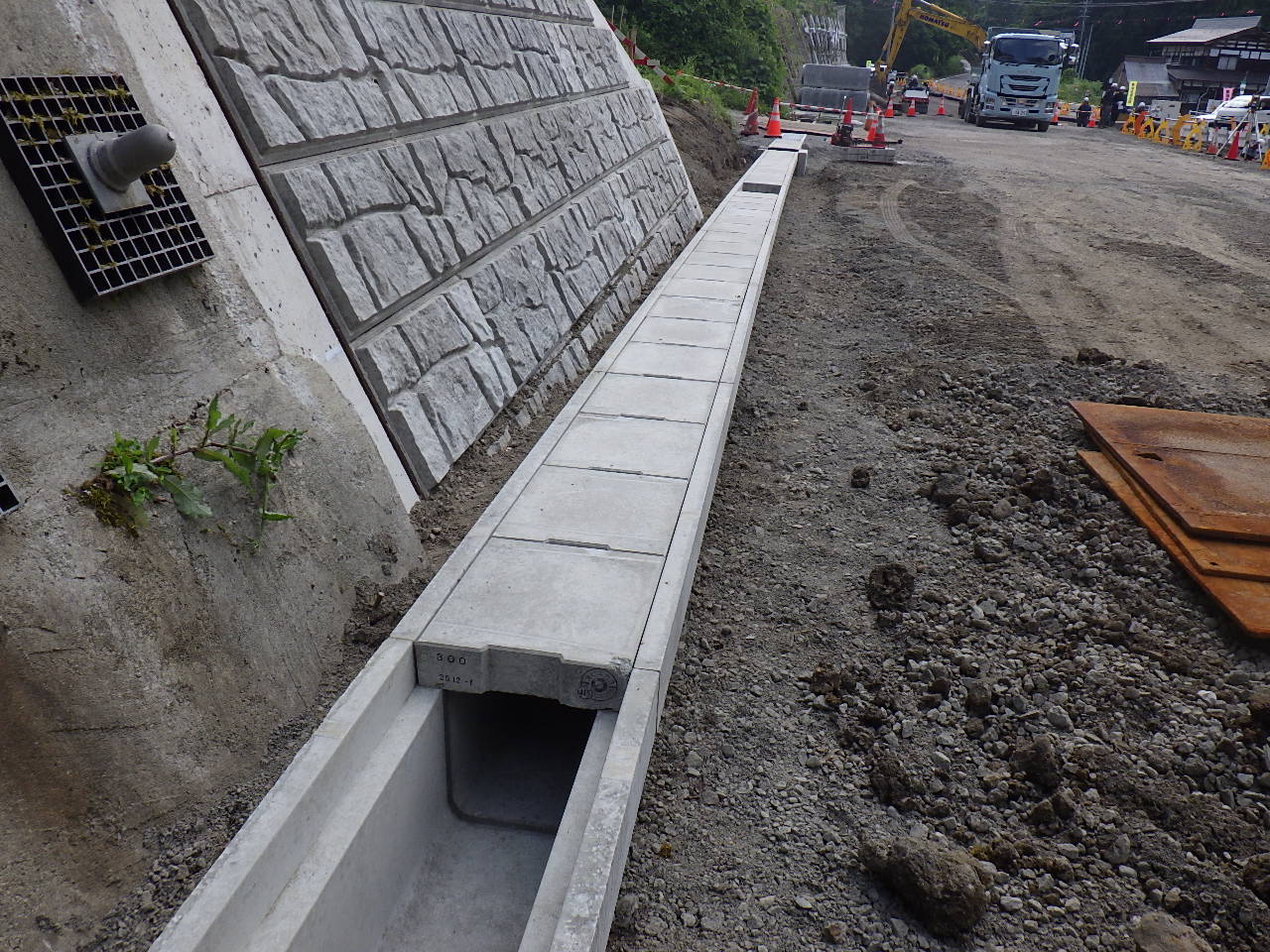

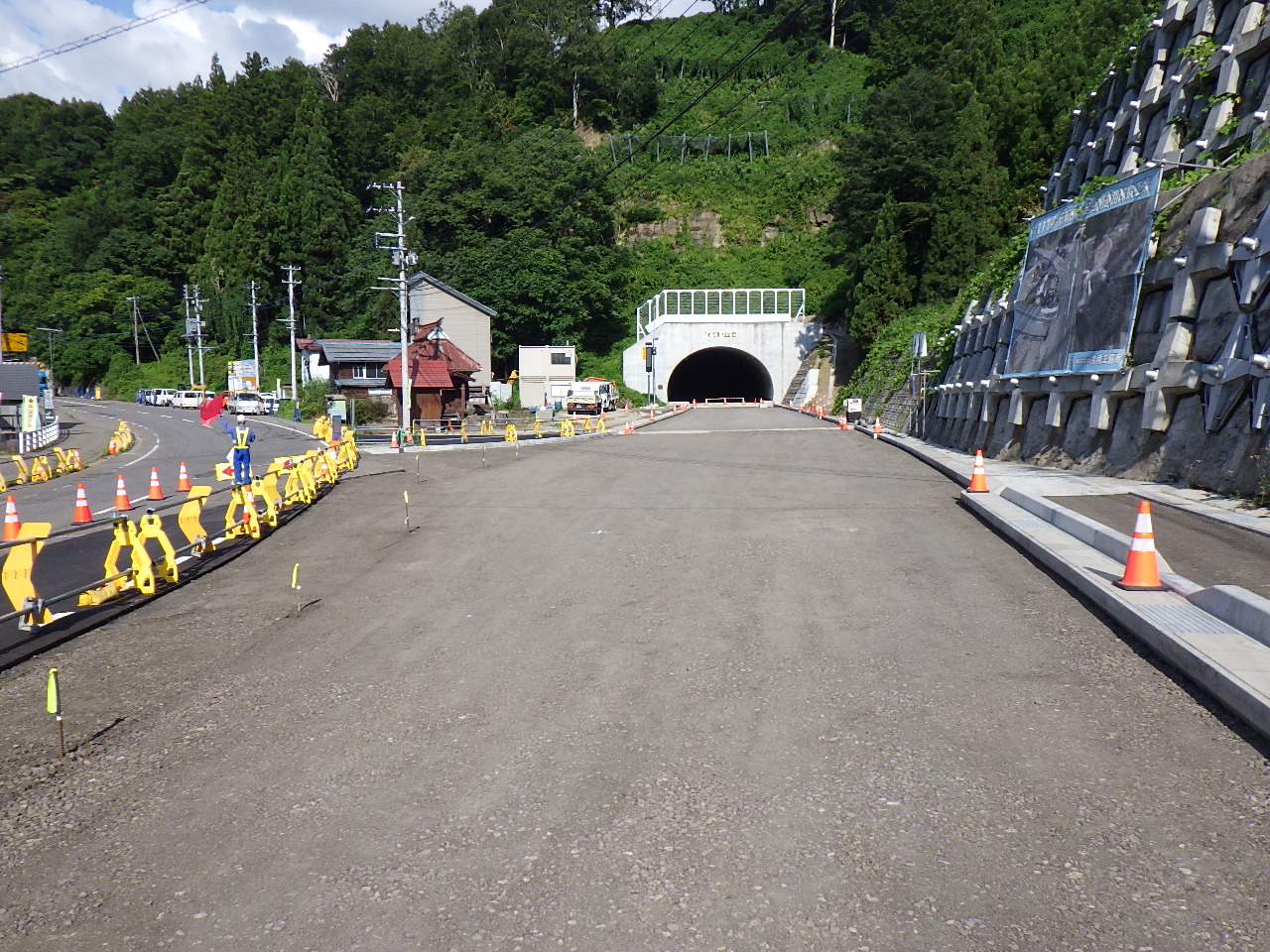

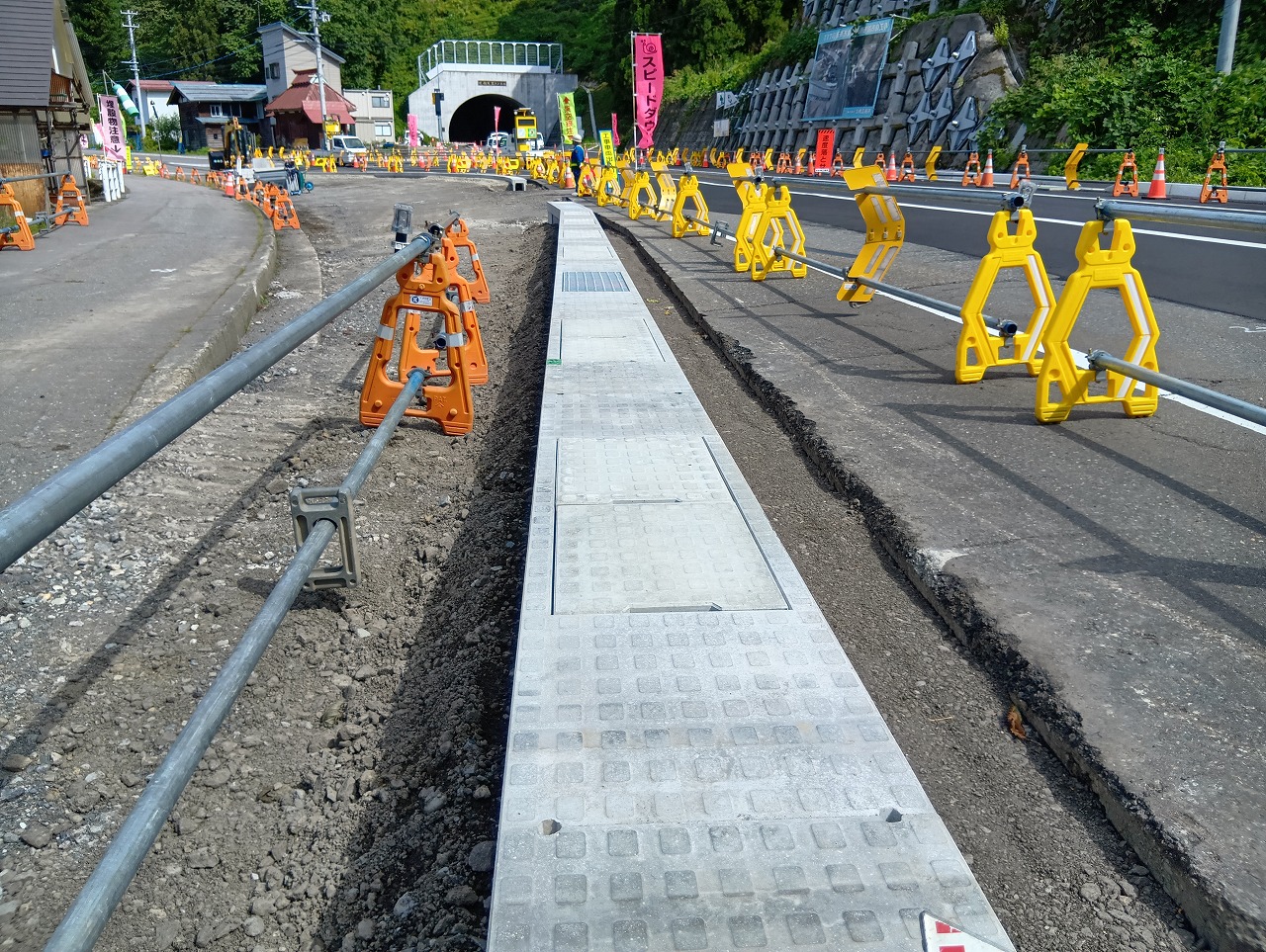

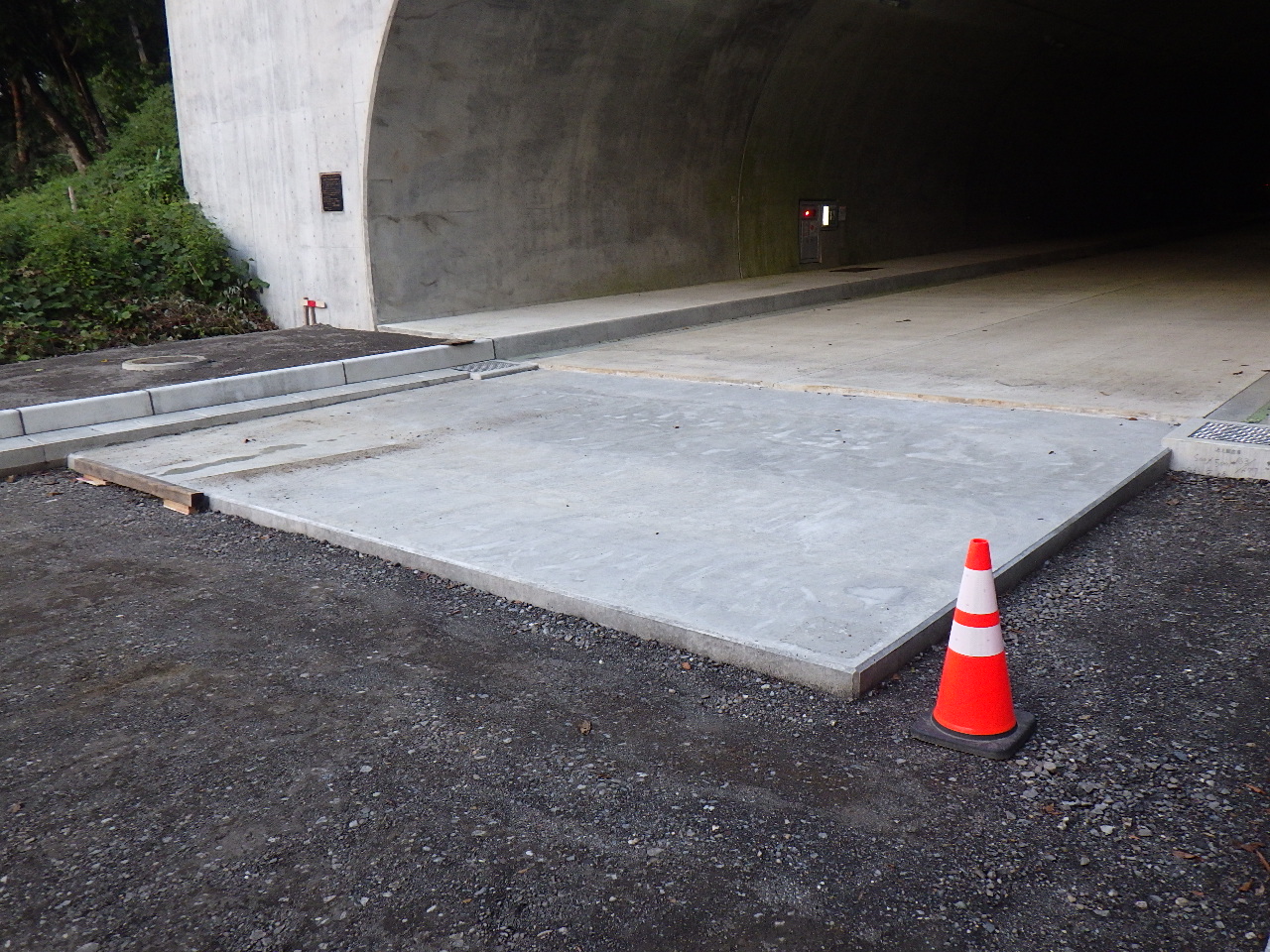

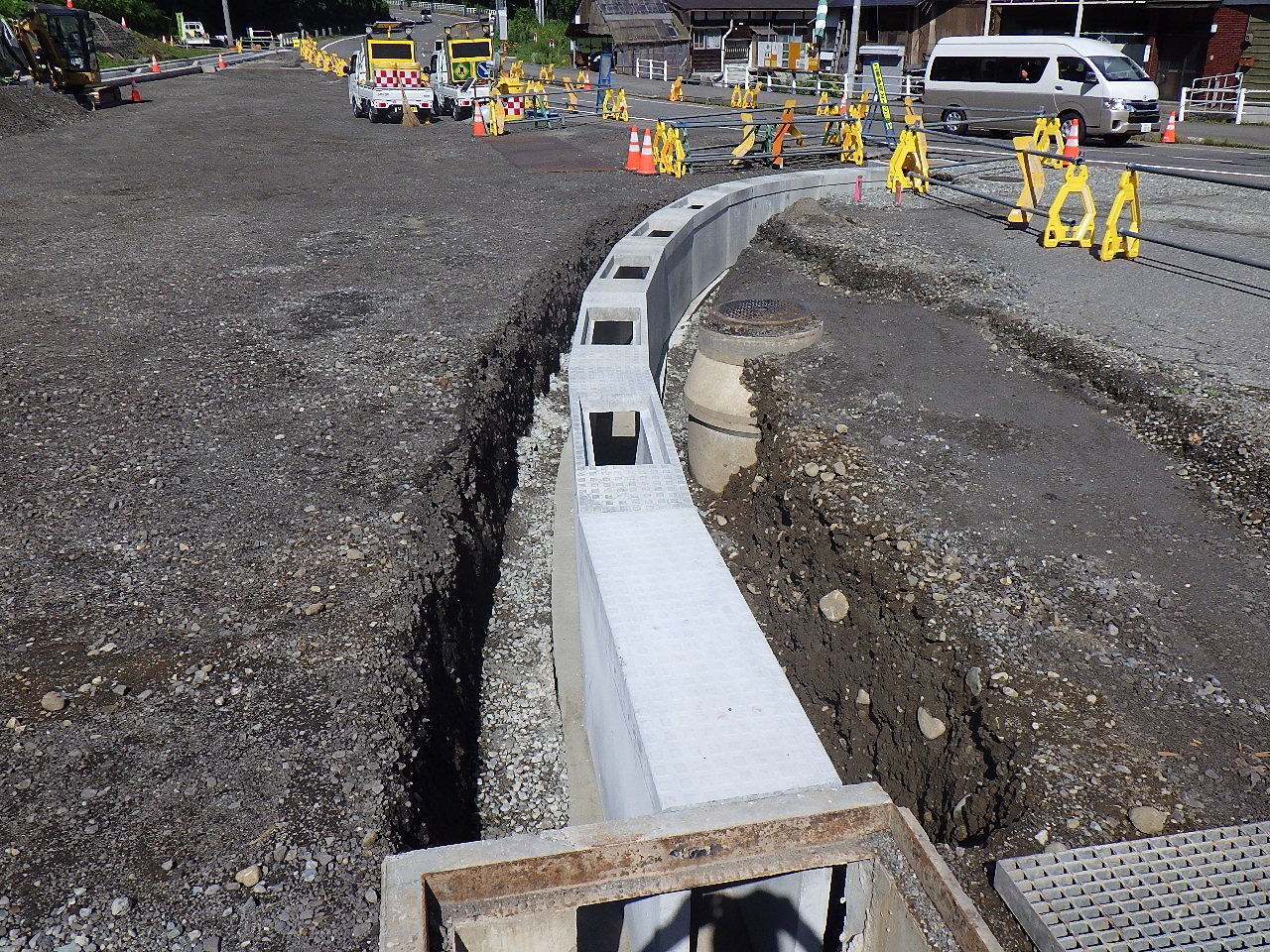

自由勾配側溝 設置完了

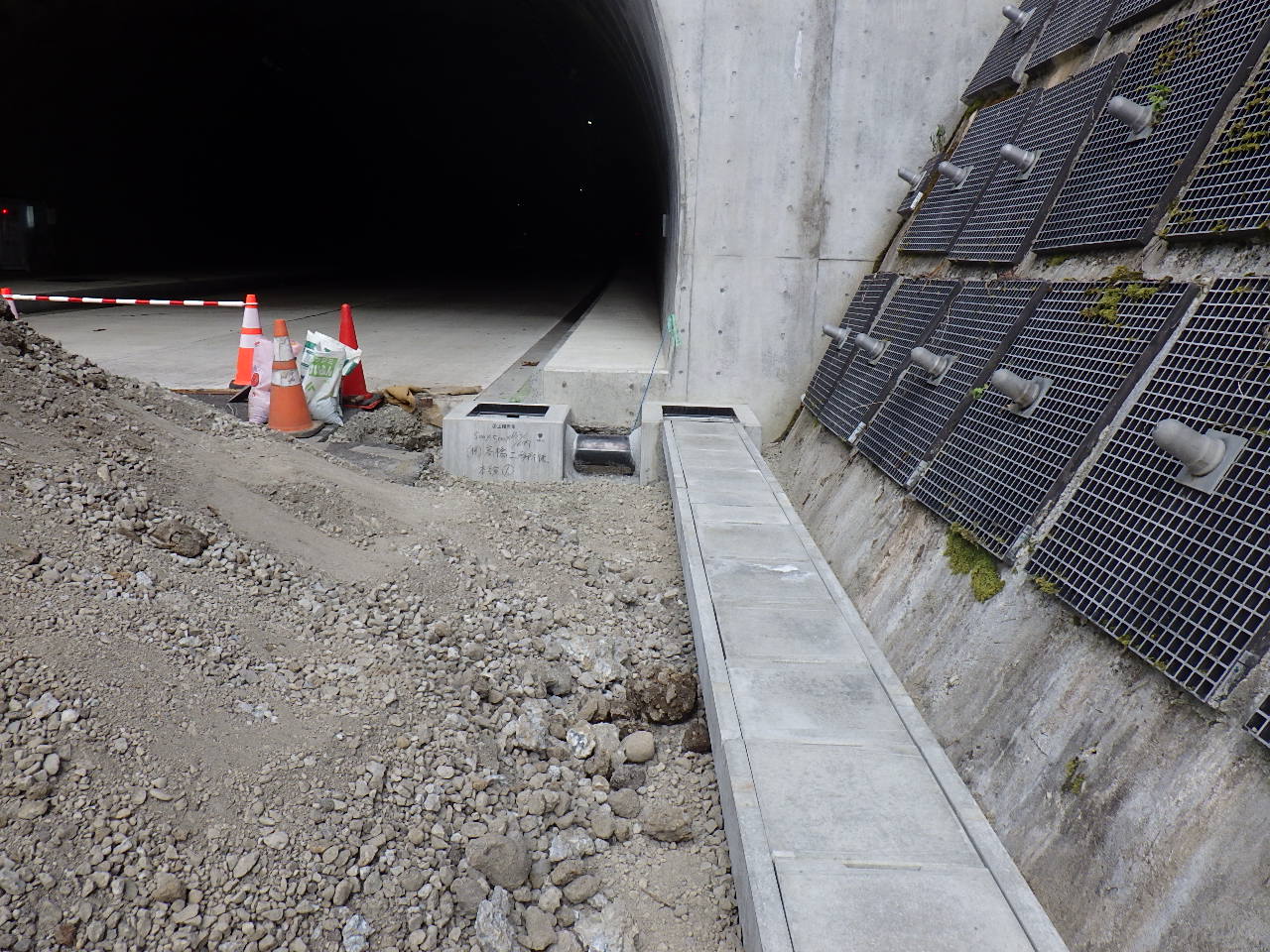

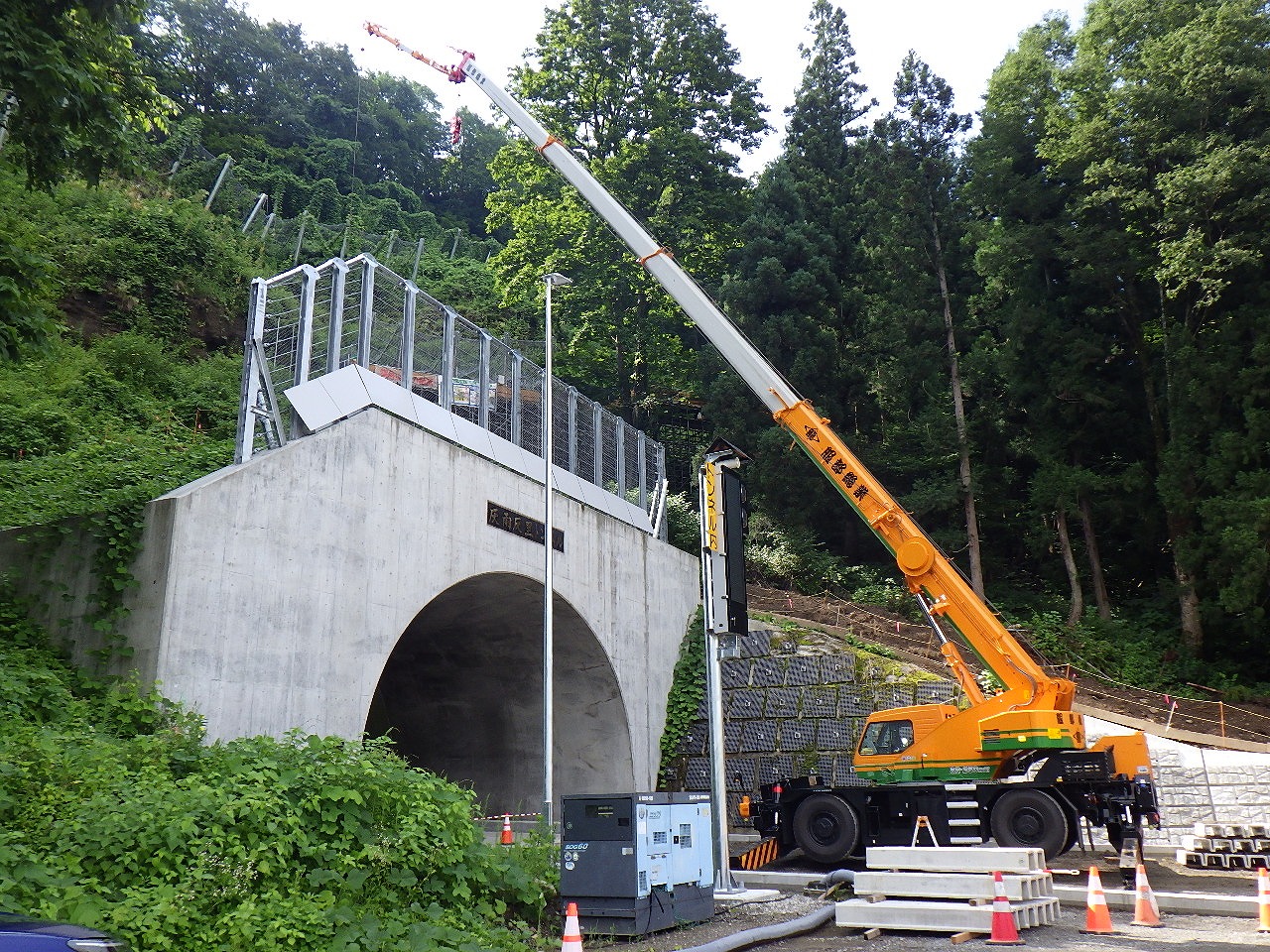

トンネル前のすりつけ版

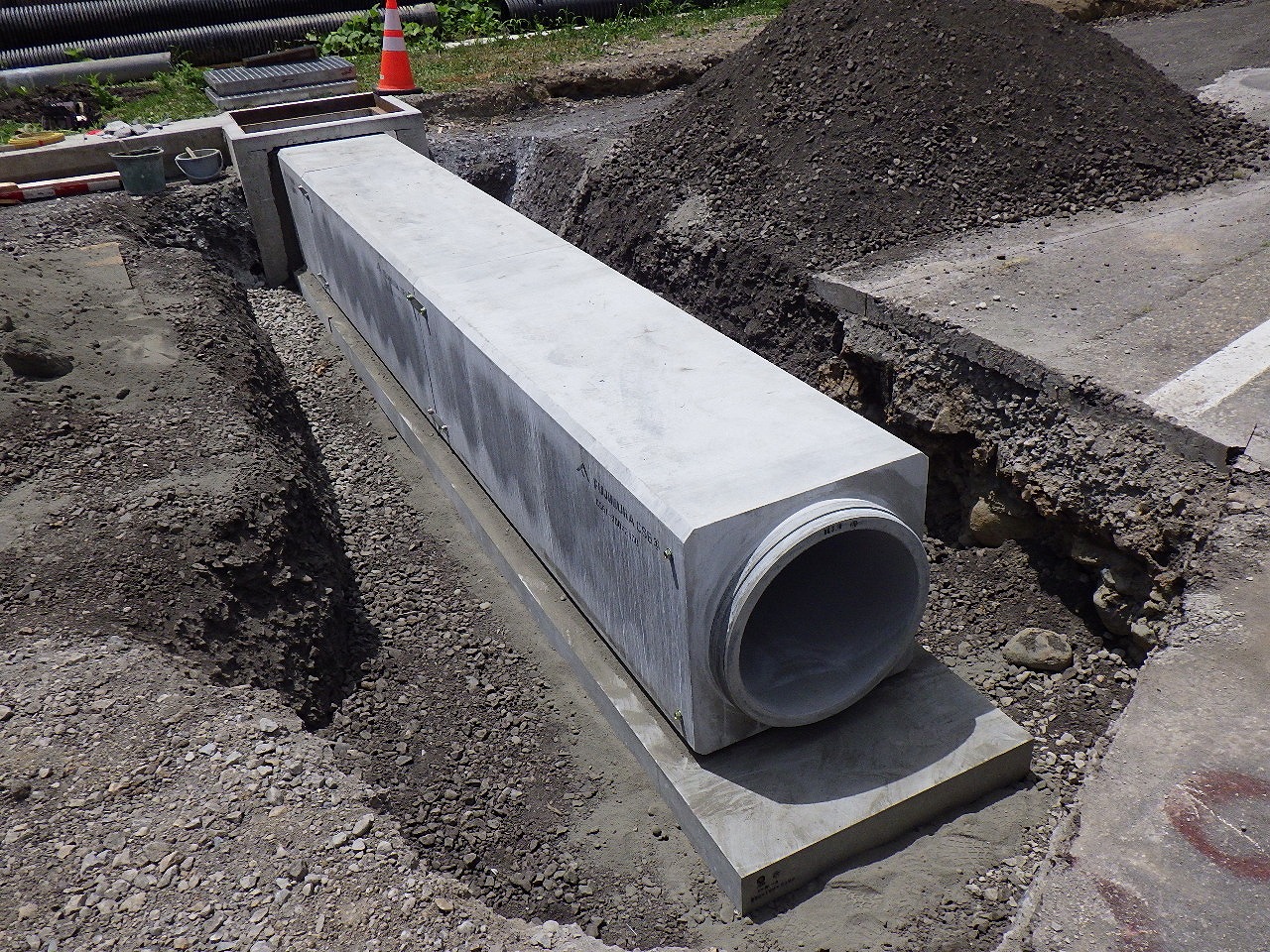

暗渠管(左車線)
L型側溝

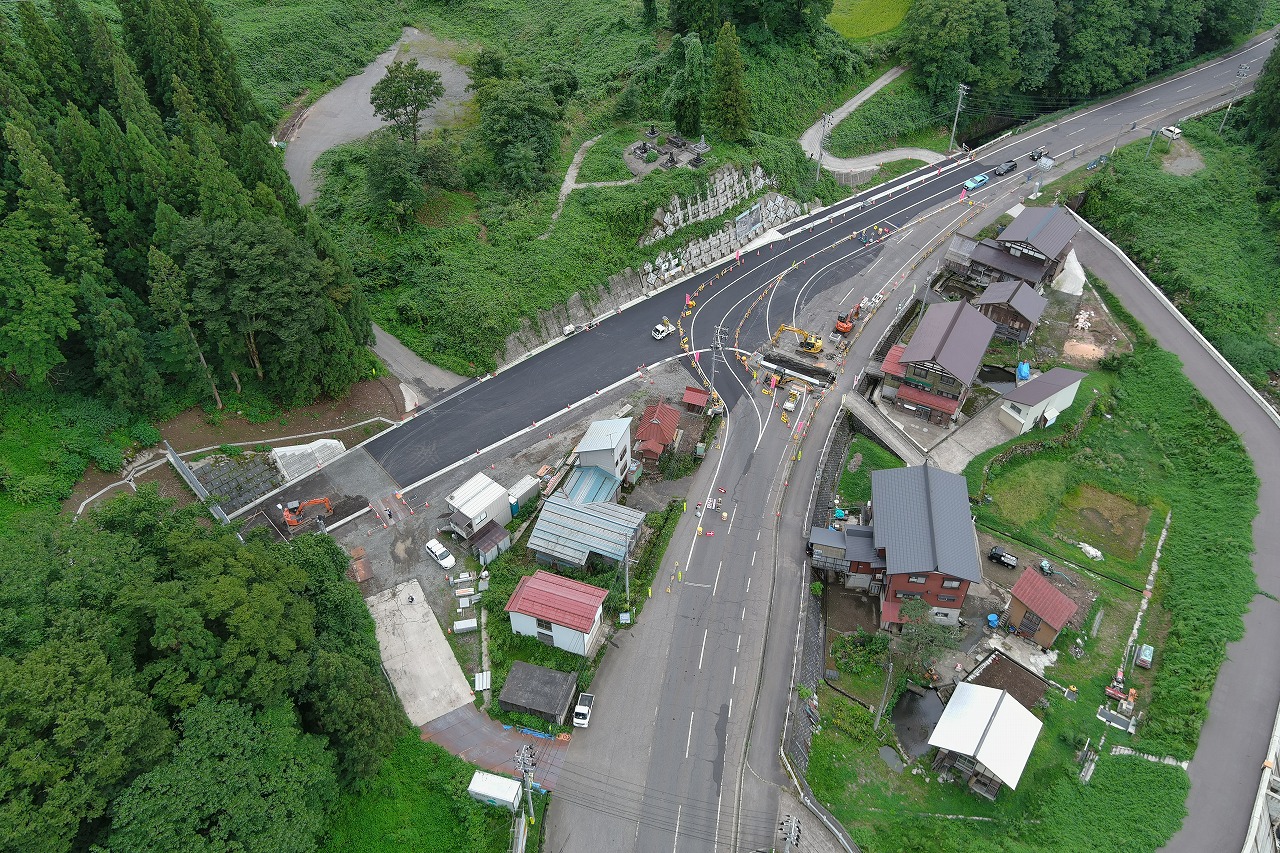

8月19日時点 現場上空作業状況です。
現場施工状況

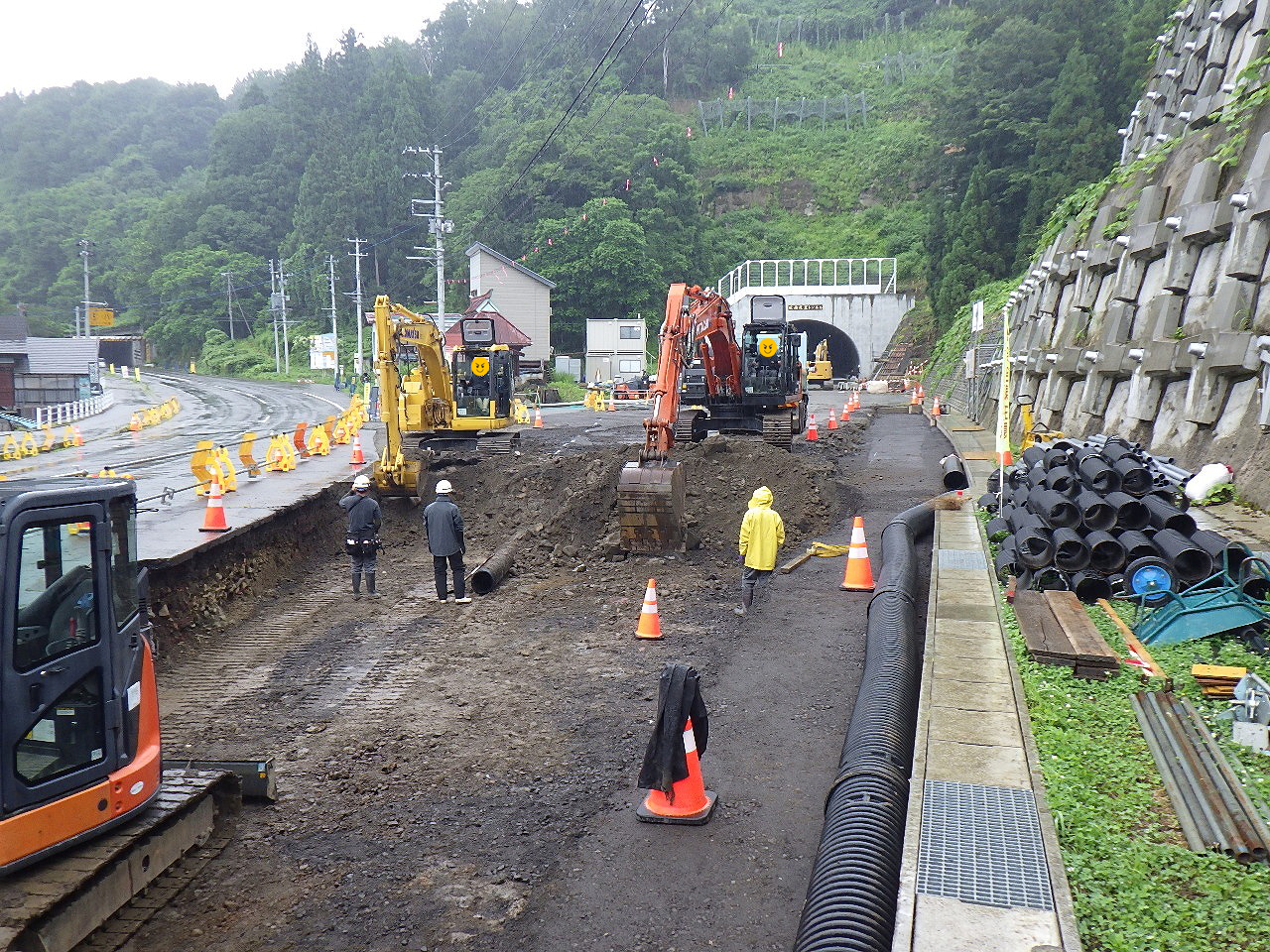

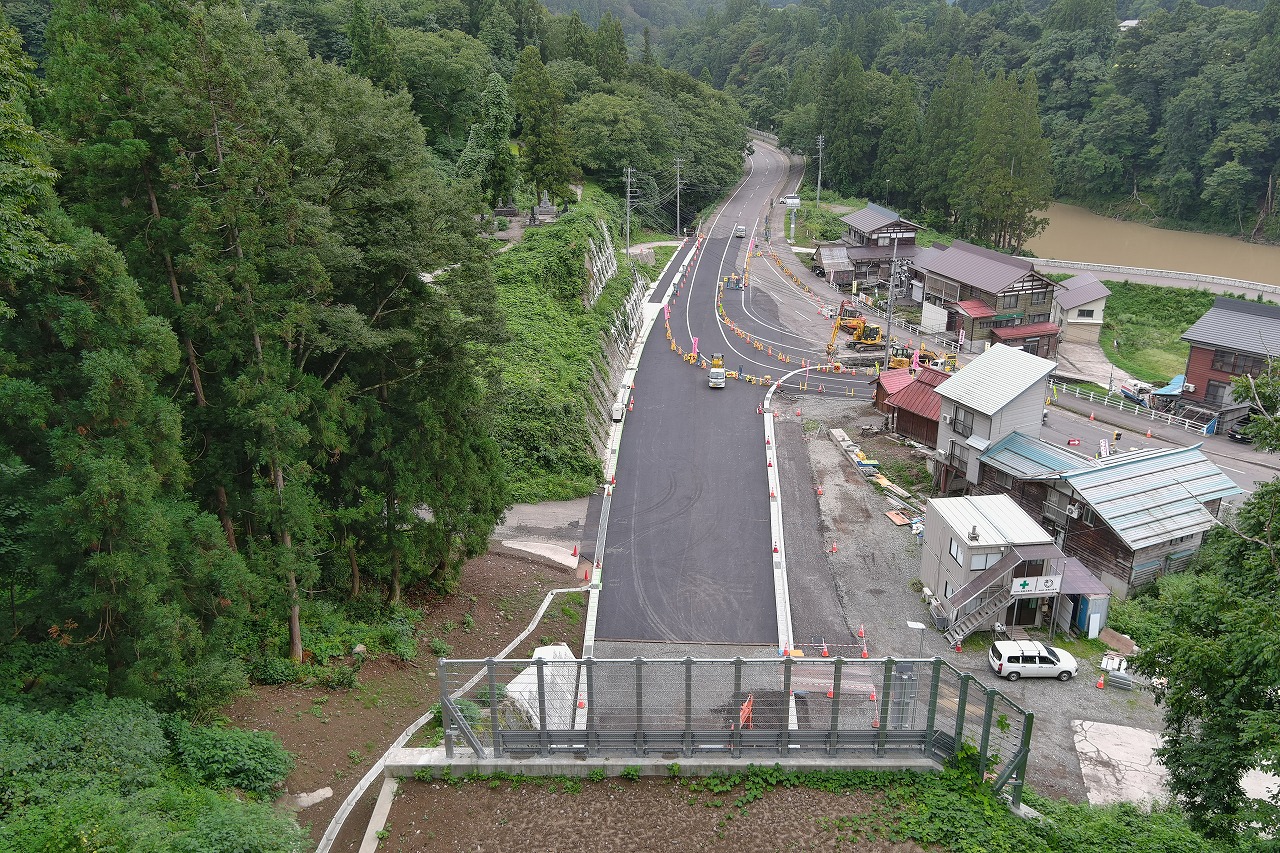

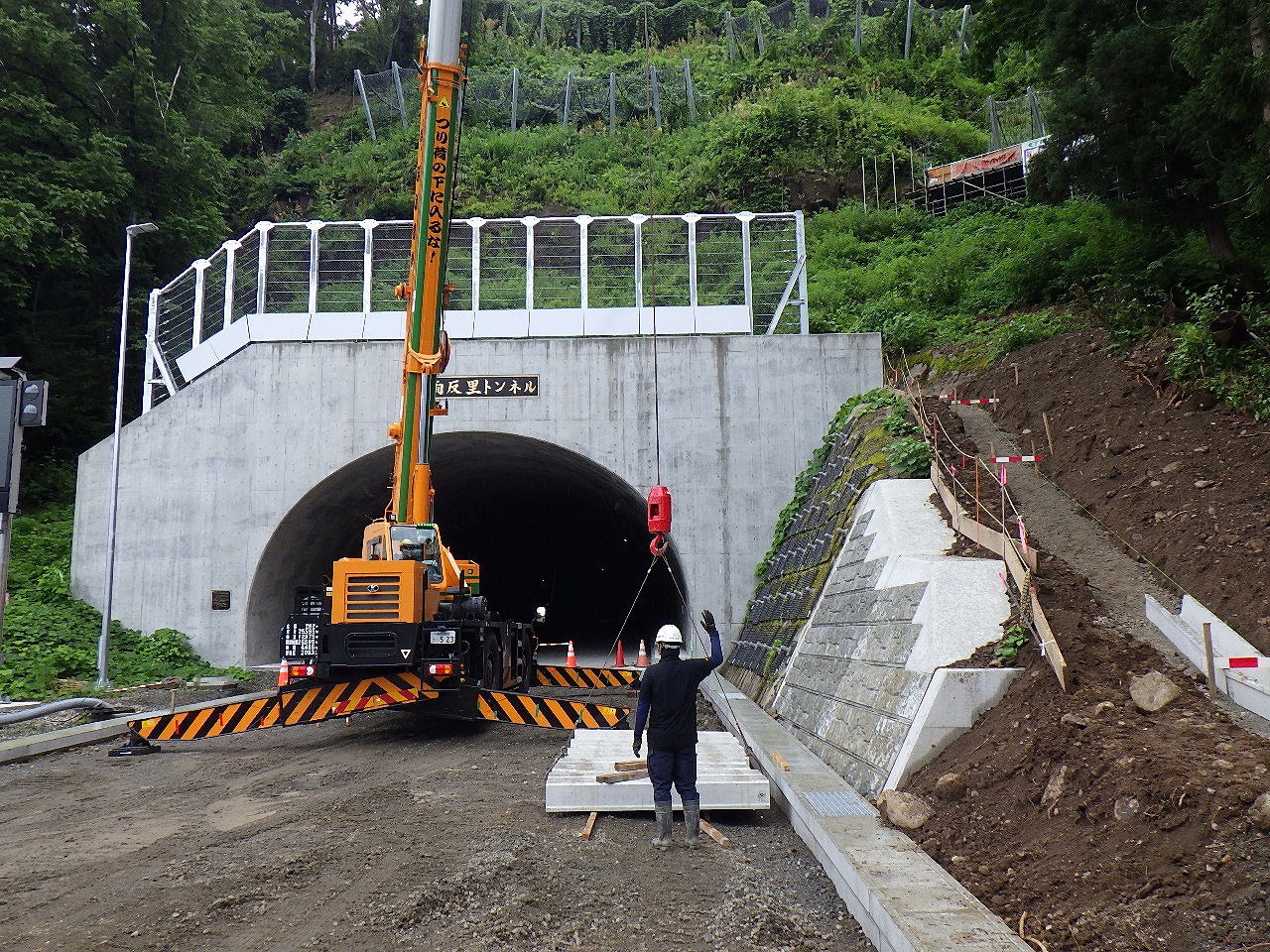

坑口上部水路設置からトンネル出口掘削まで実施しました。
坑口上部水路設置
旧暗渠管

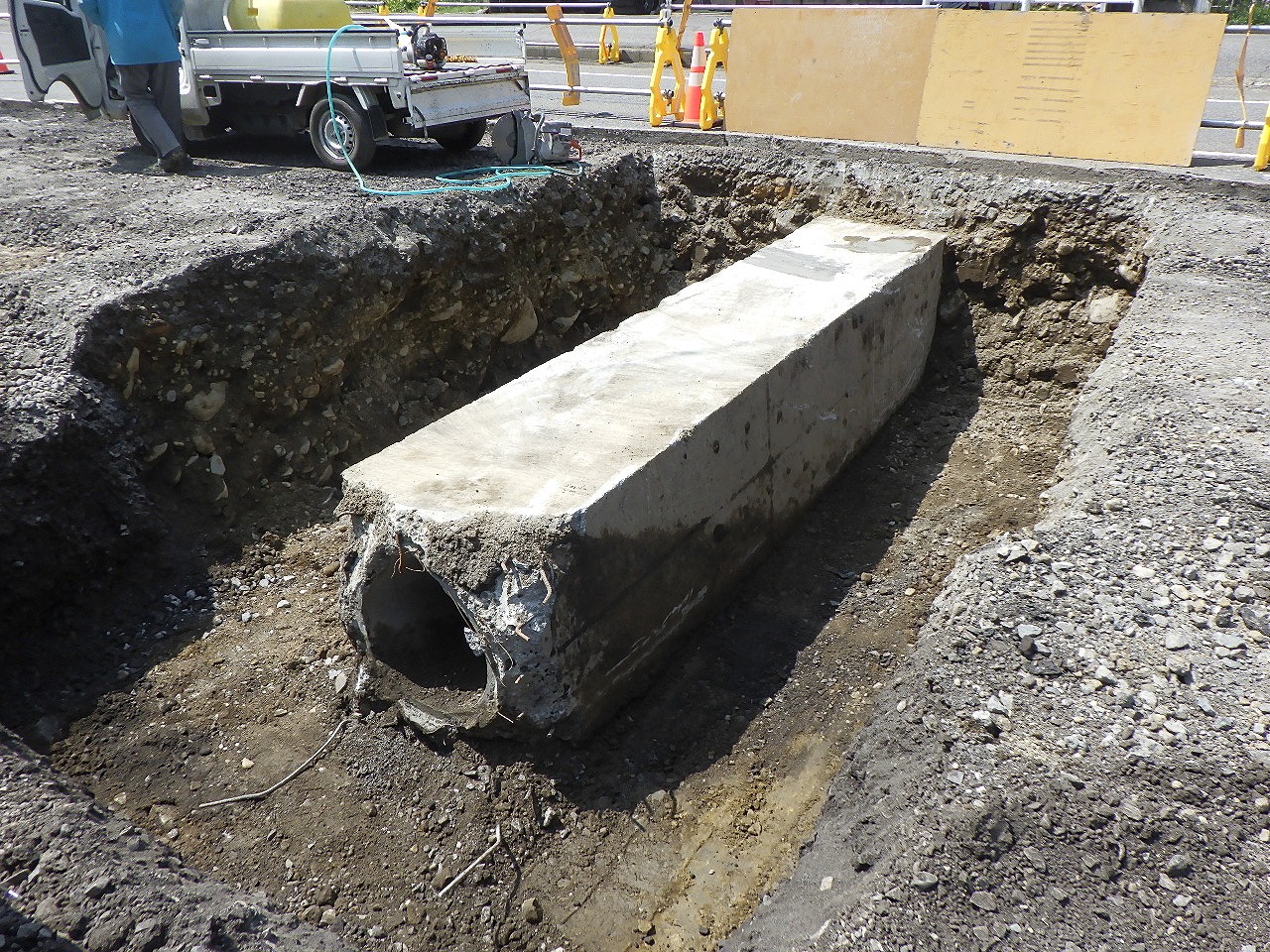

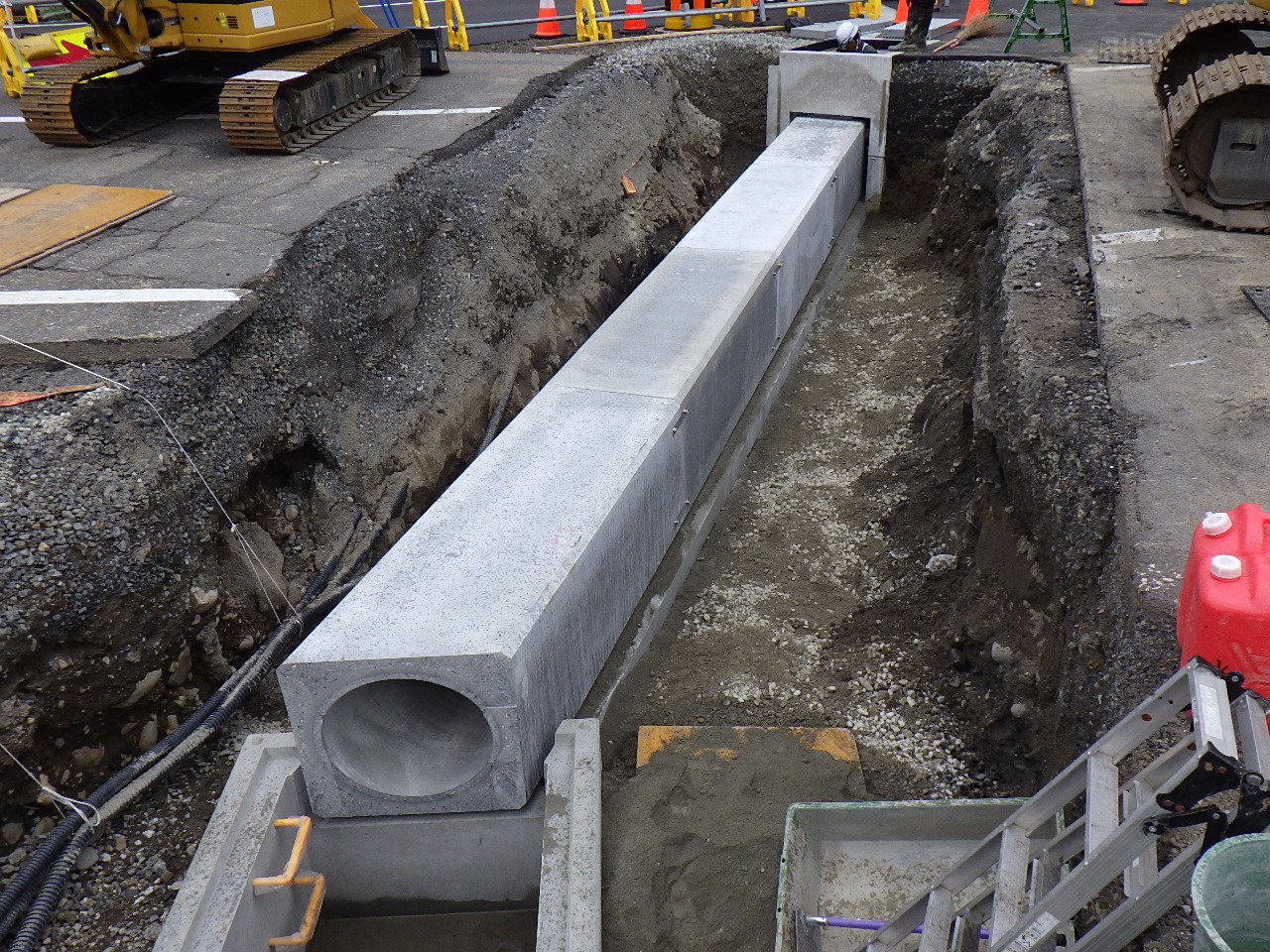

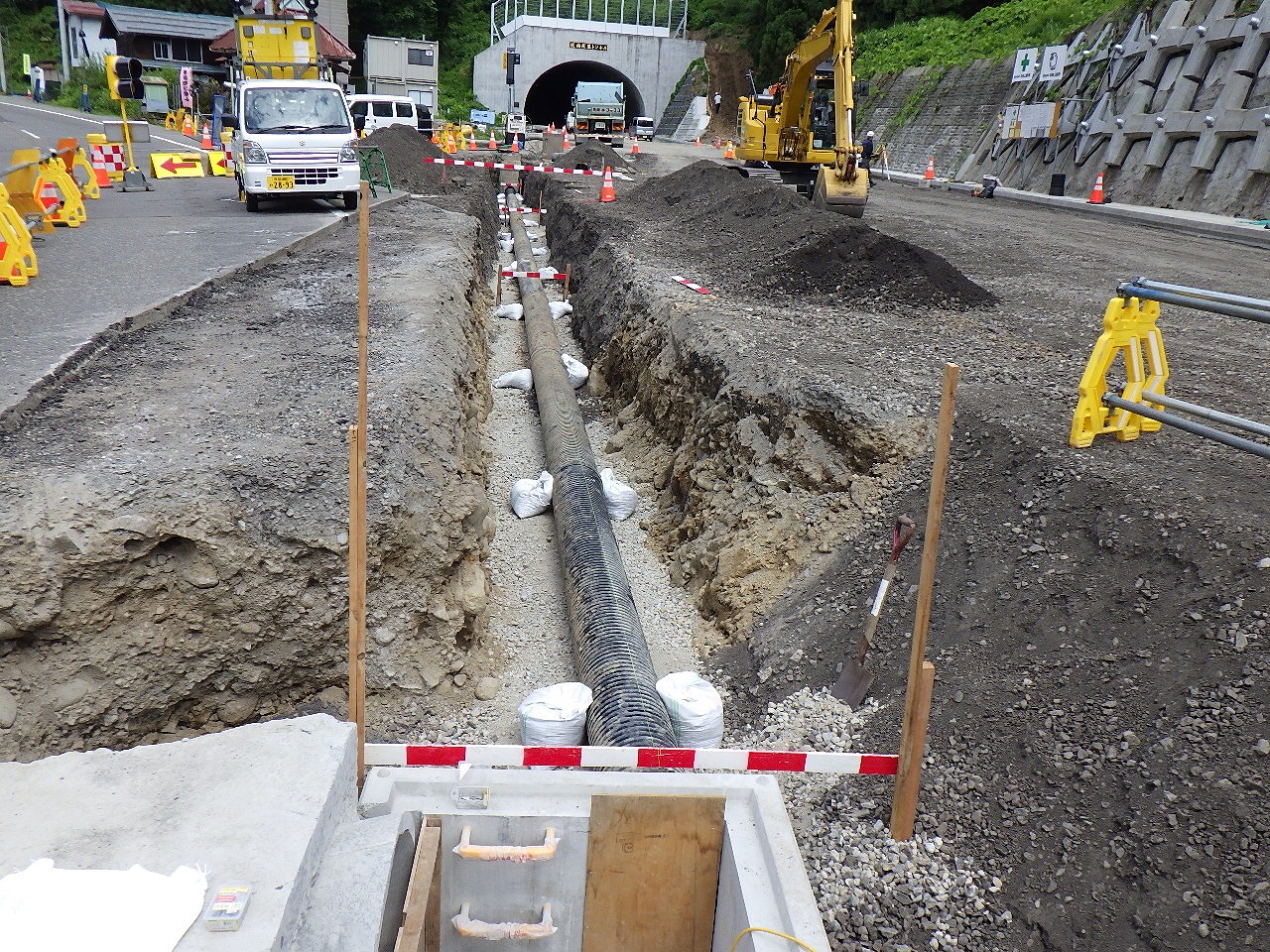

新暗渠管
暗渠管(右車線)
トンネル中央排水

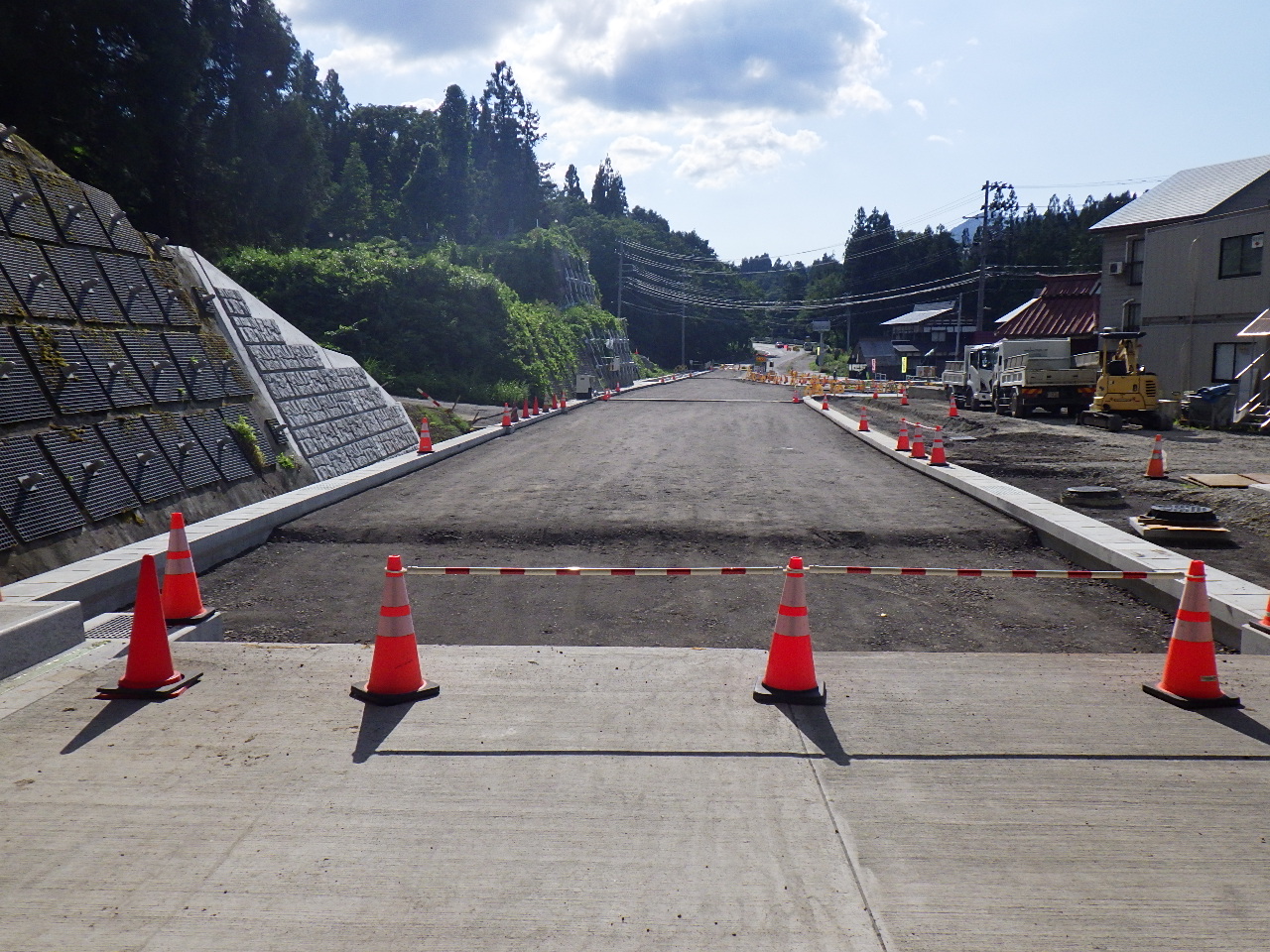

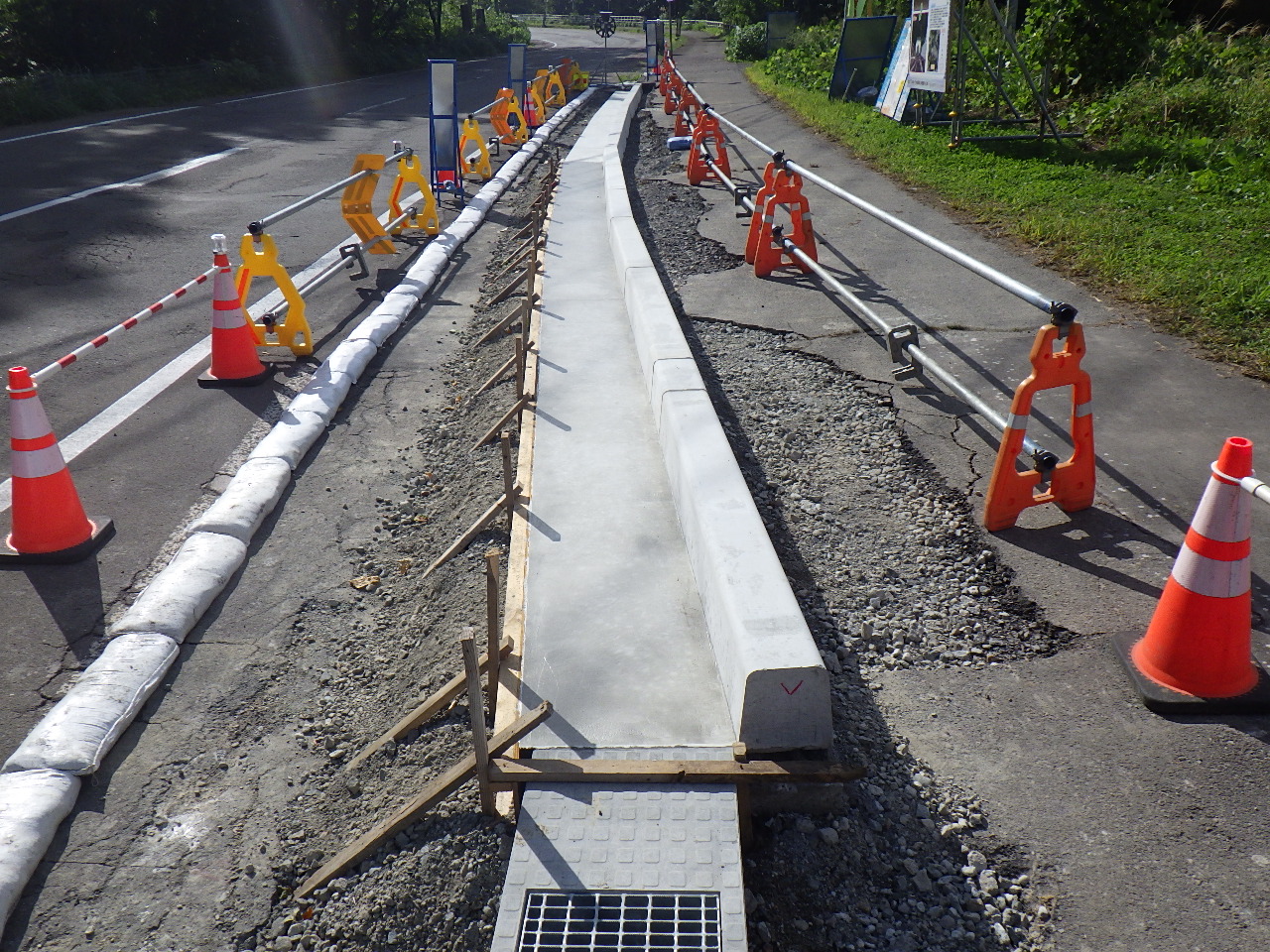

取付道路自由勾配側溝

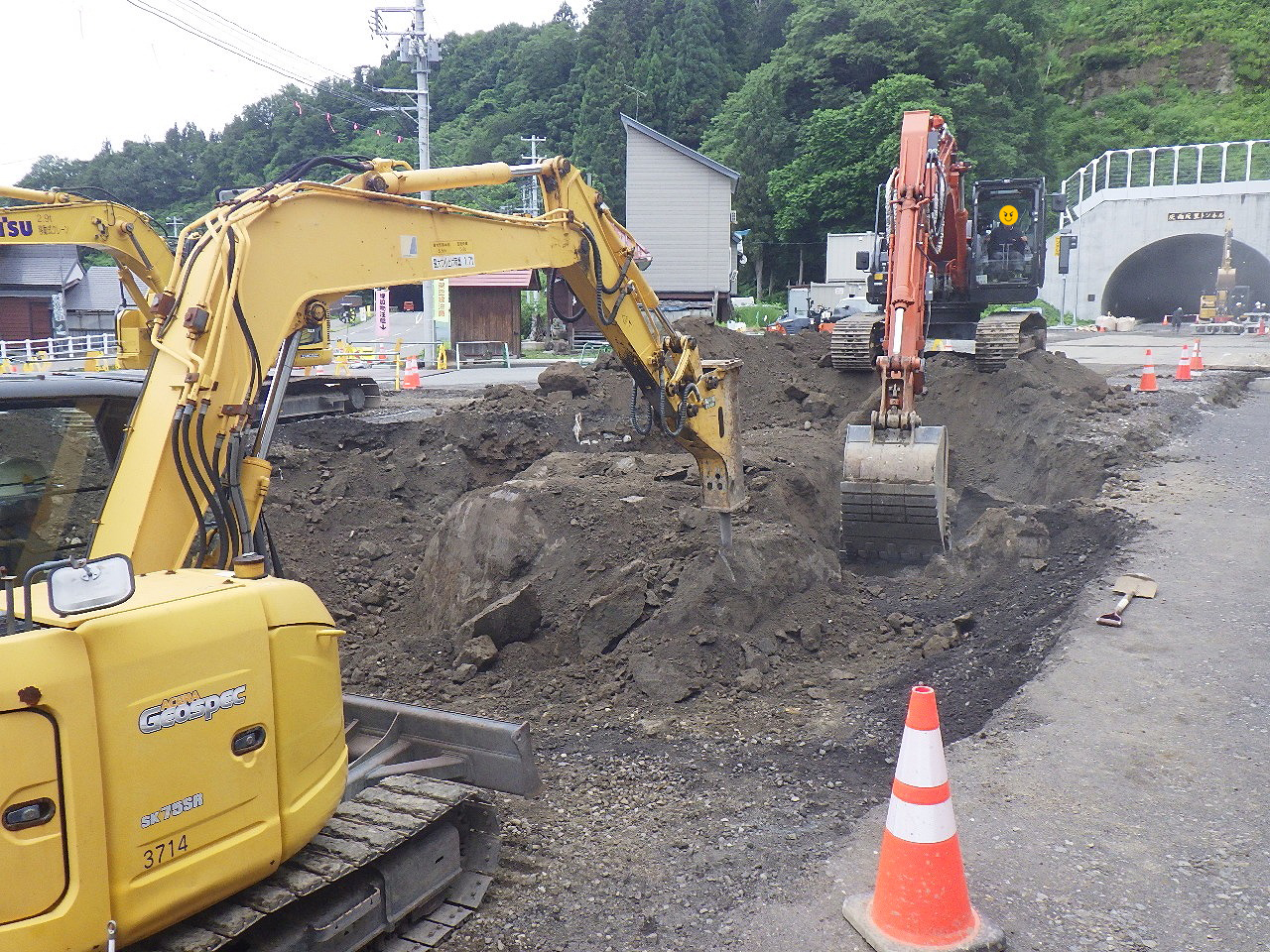

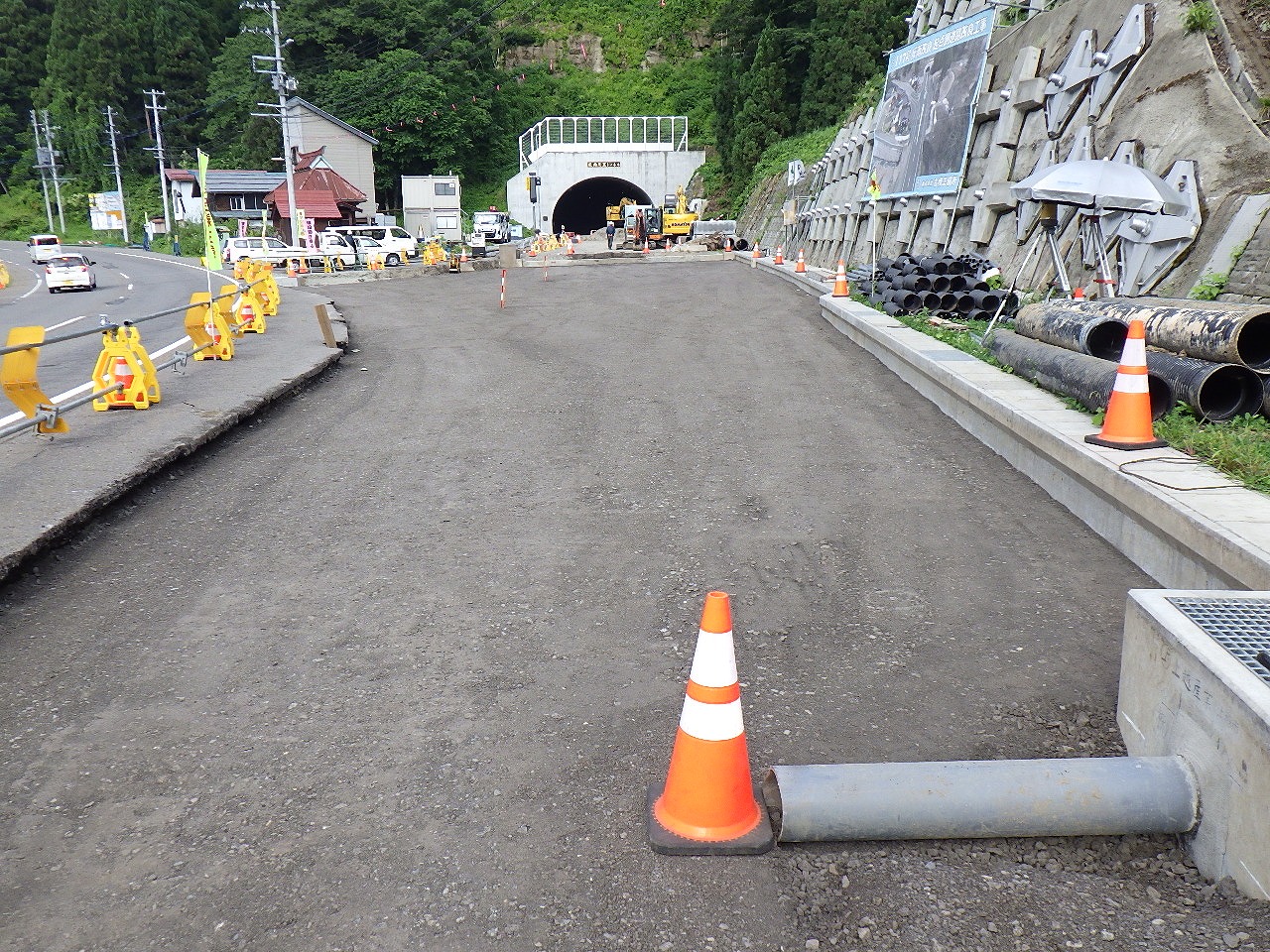

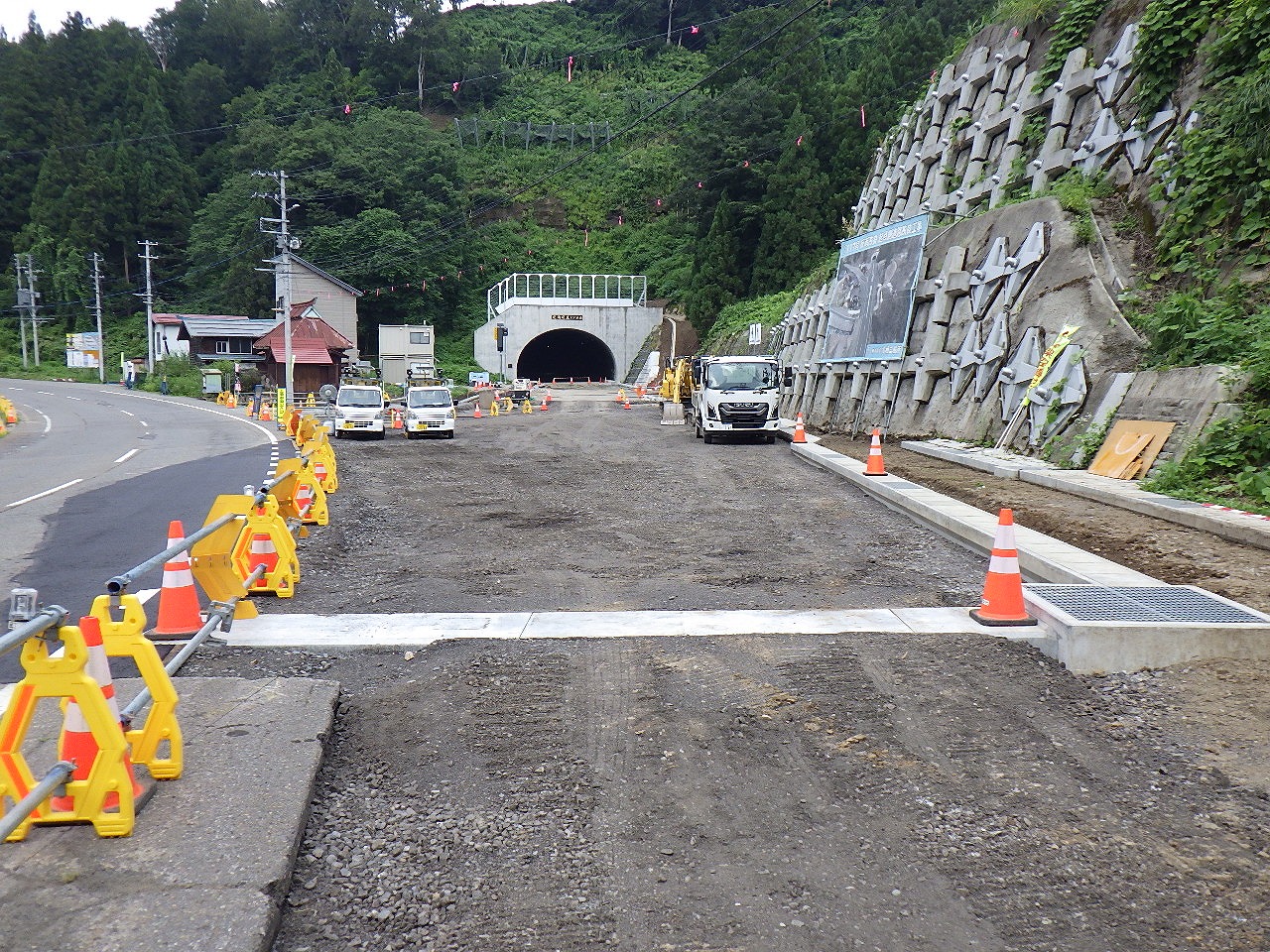

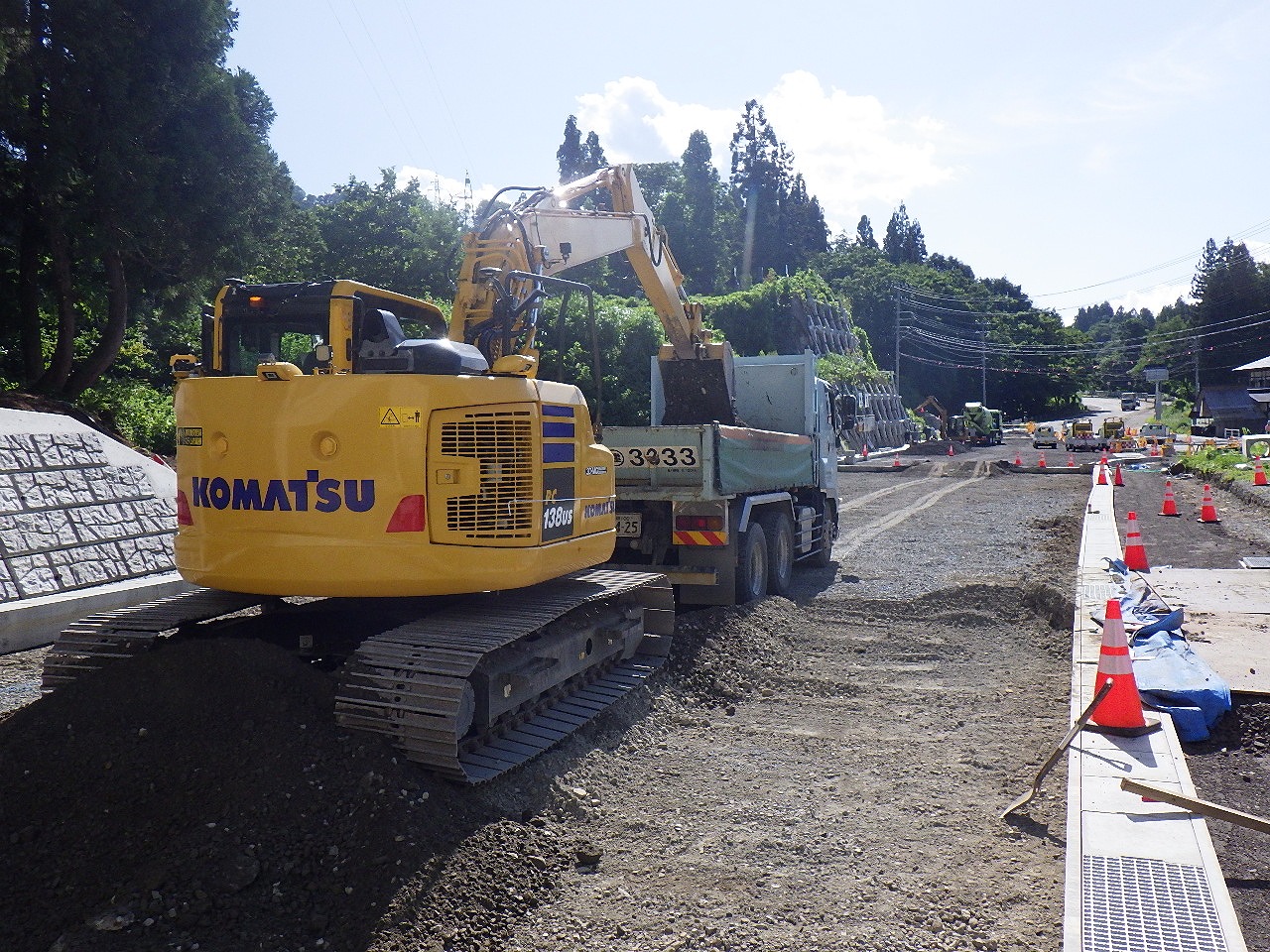

トンネル出口掘削
7月31日時点 現場上空作業状況です。

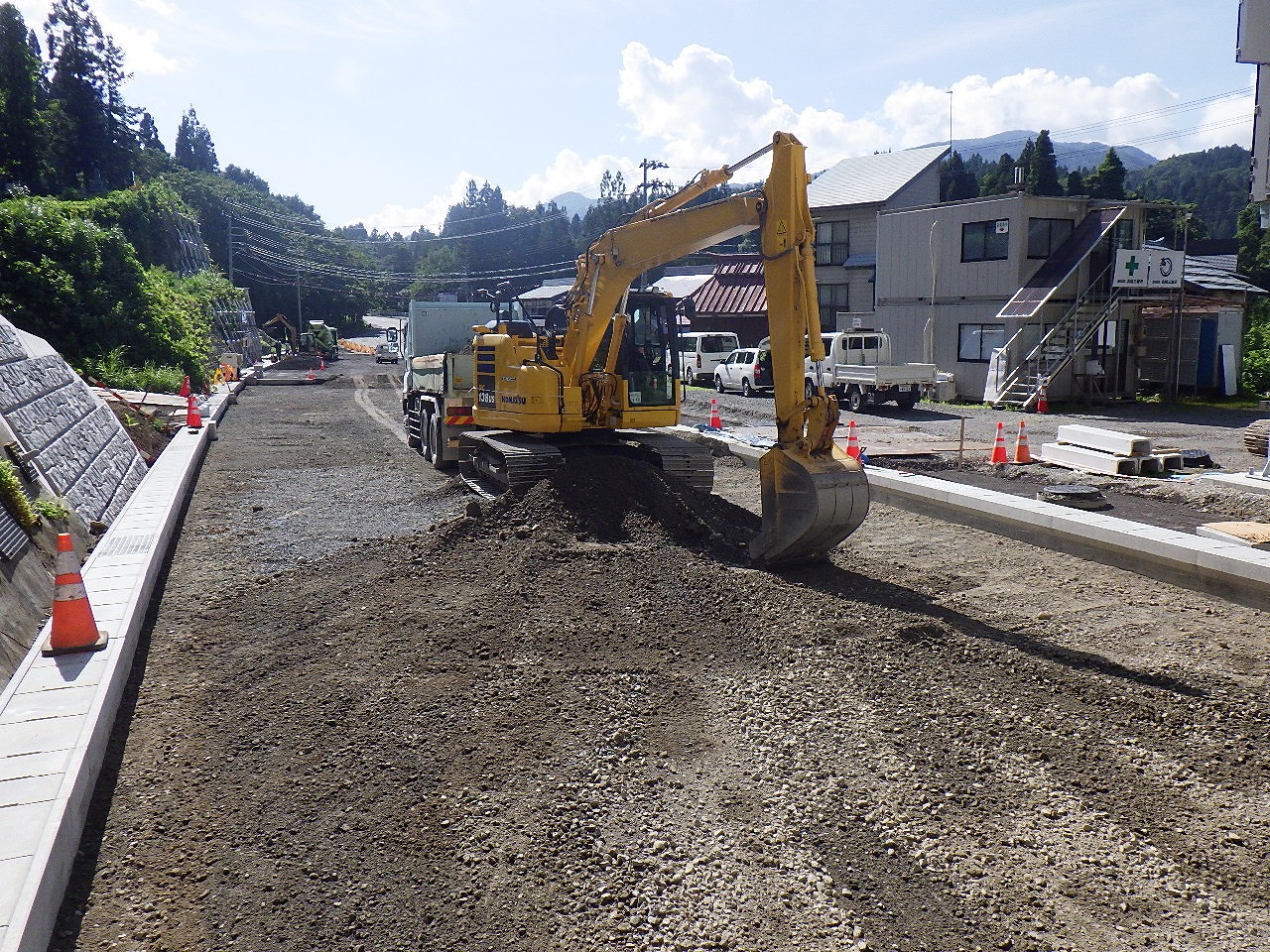

路床掘削から路床盛土まで完了しました。排水構造物工布設、コンクリートブロック積工完了まで進みました。

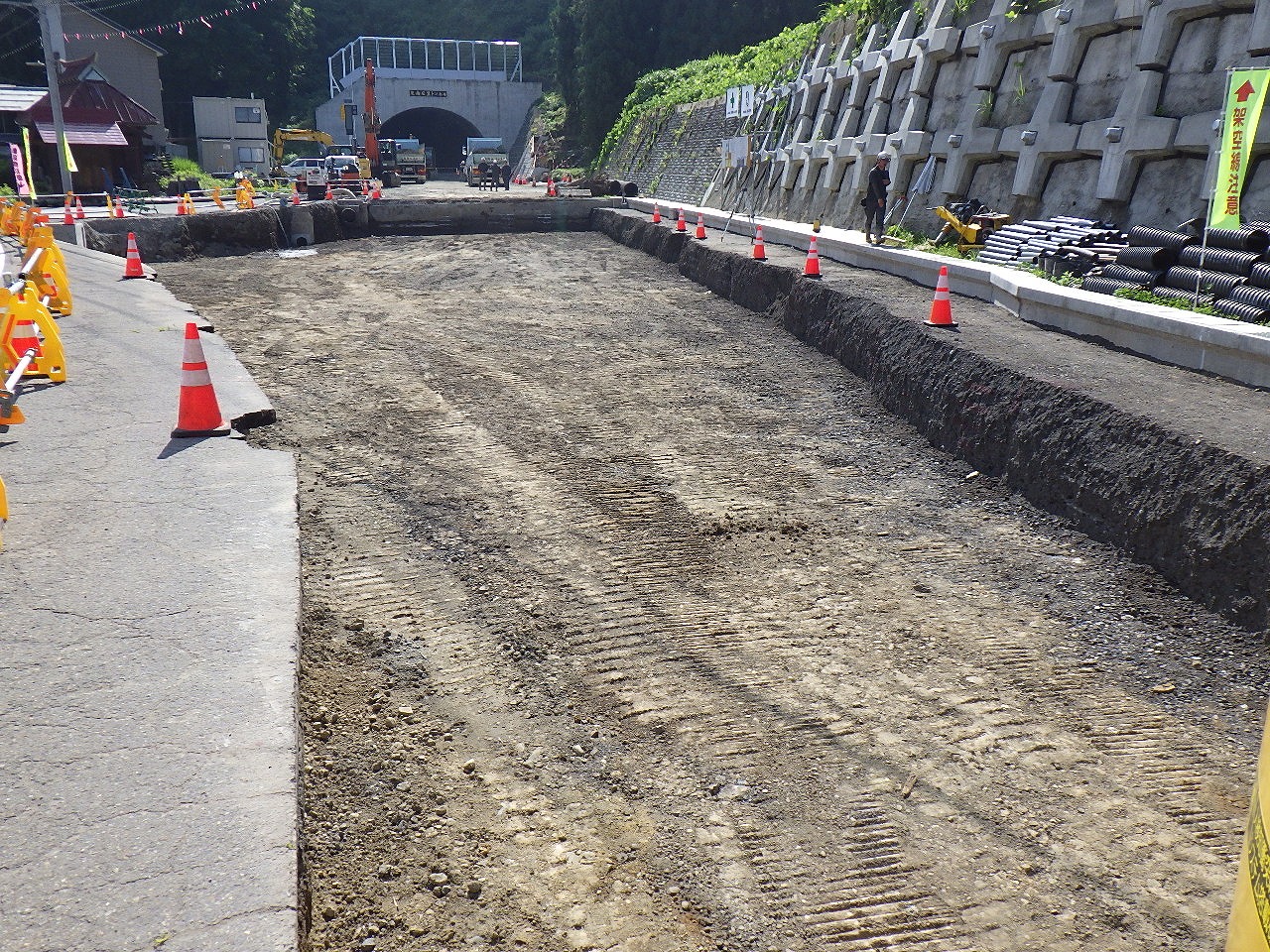

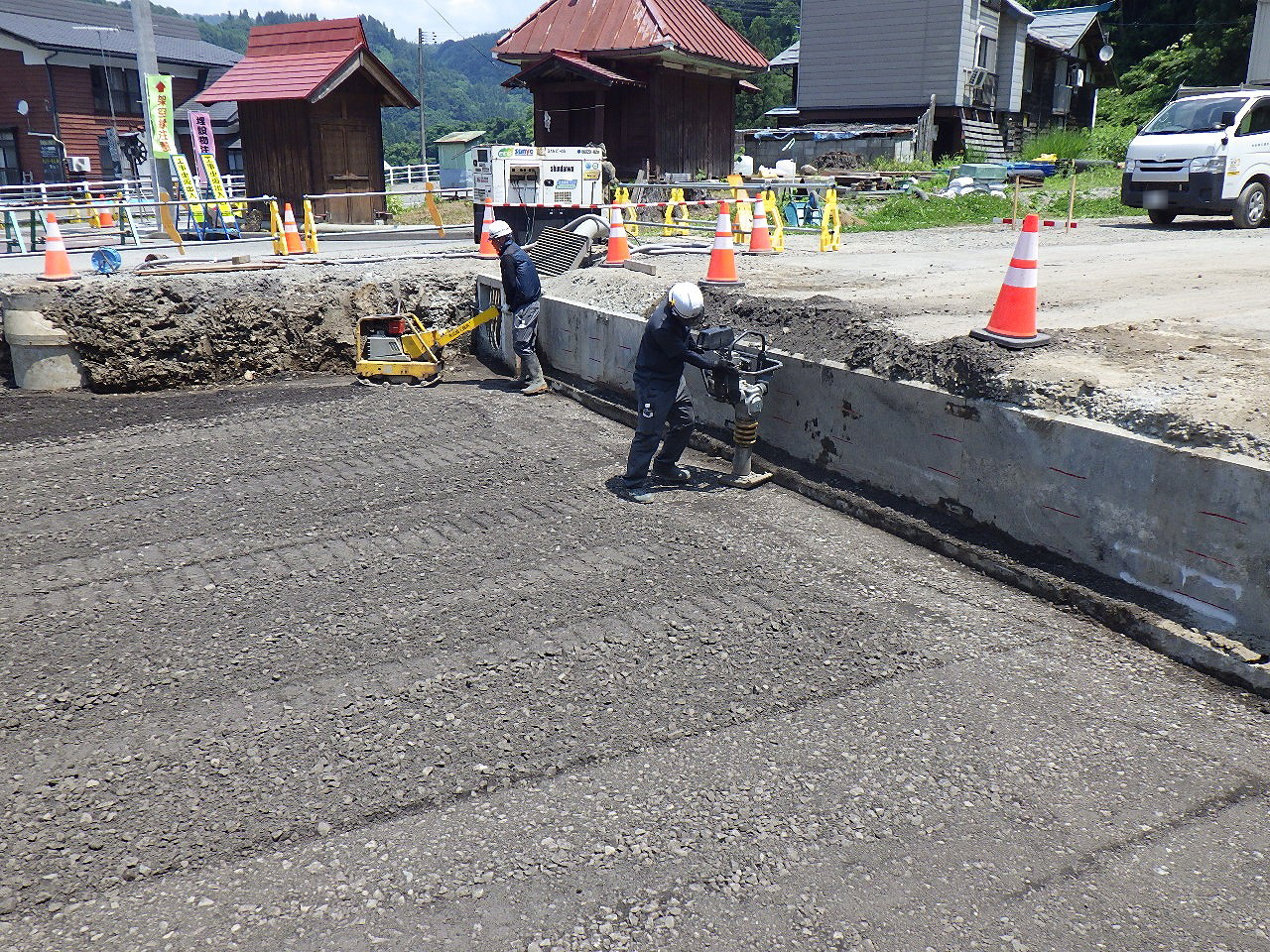

路床掘削状況
軟岩発生状況
掘削完了
盛土材転圧状況
路床盛土完了

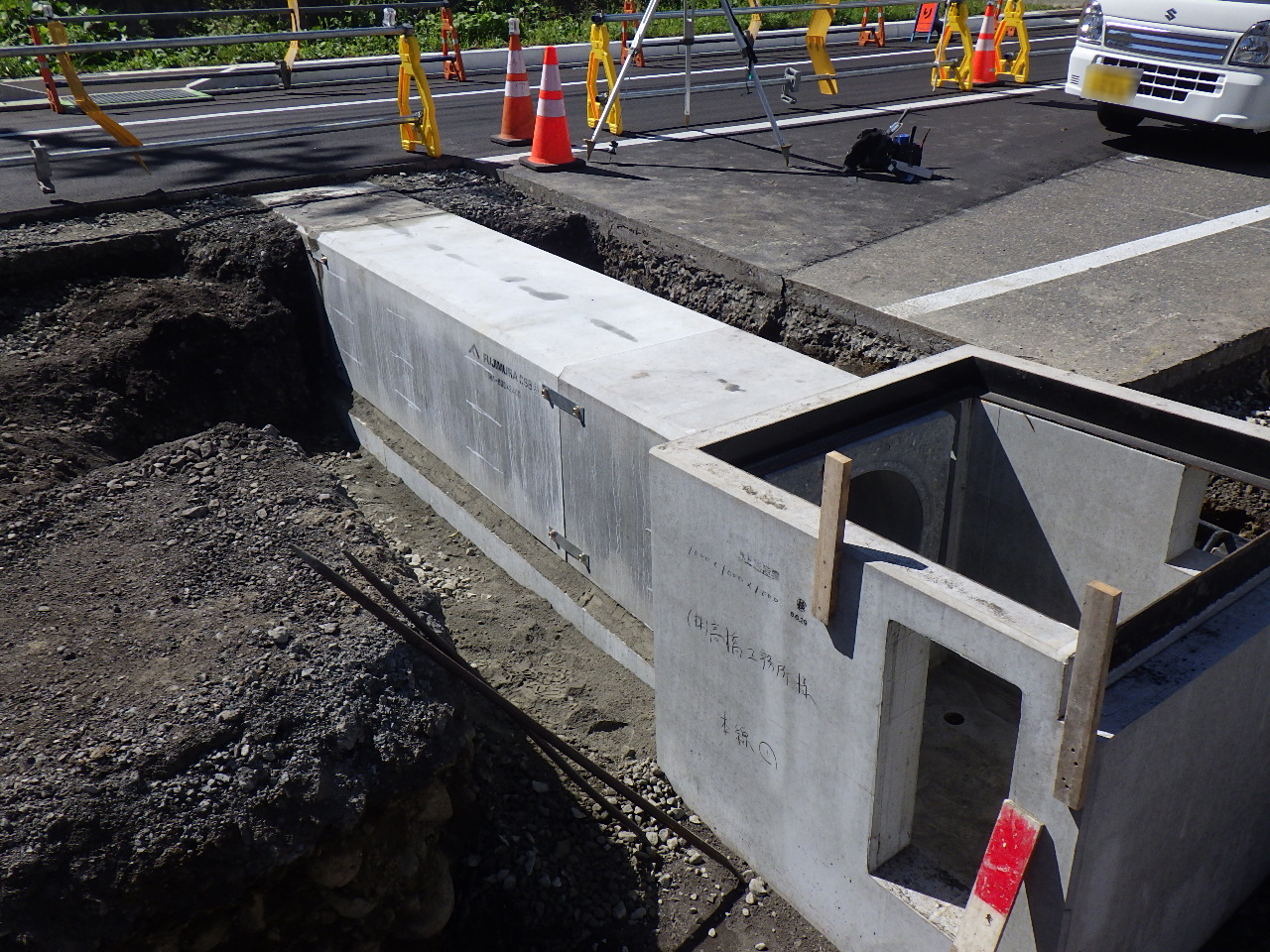

排水構造物工

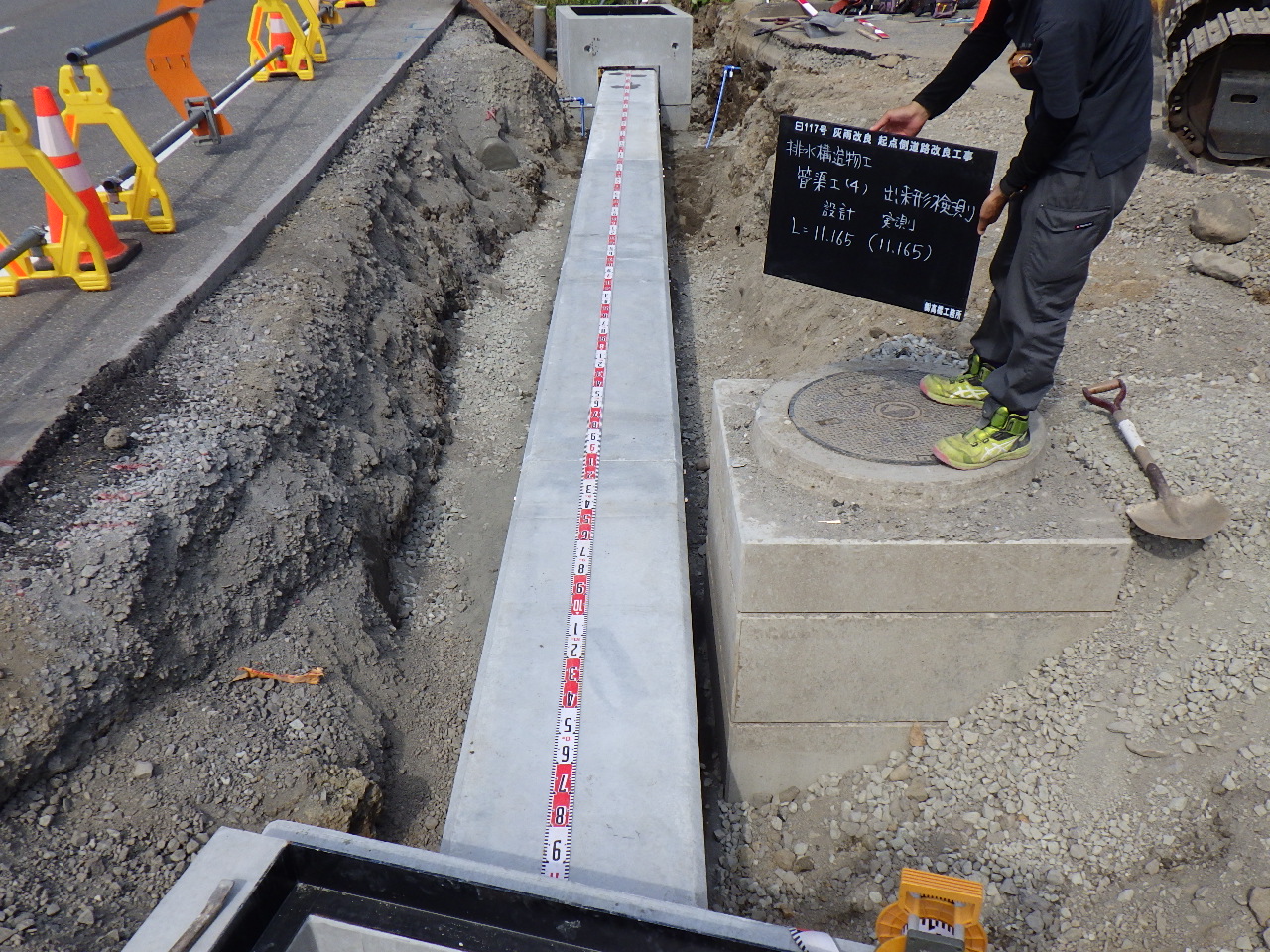

布設完了

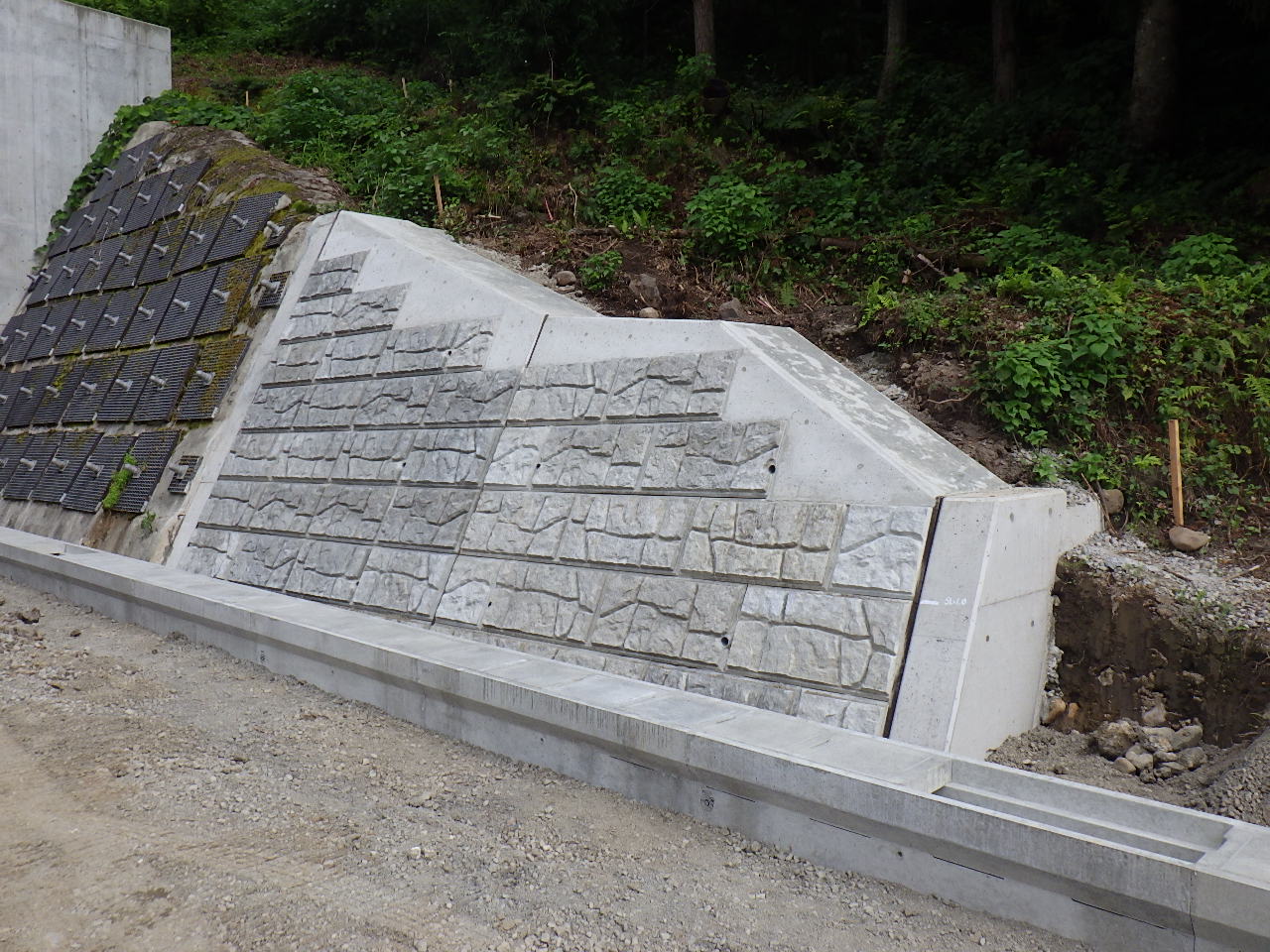

コンクリートブロック積工完了
構造物撤去から桝入替え、排水構造物工の設置まで実施しました。
構造物撤去

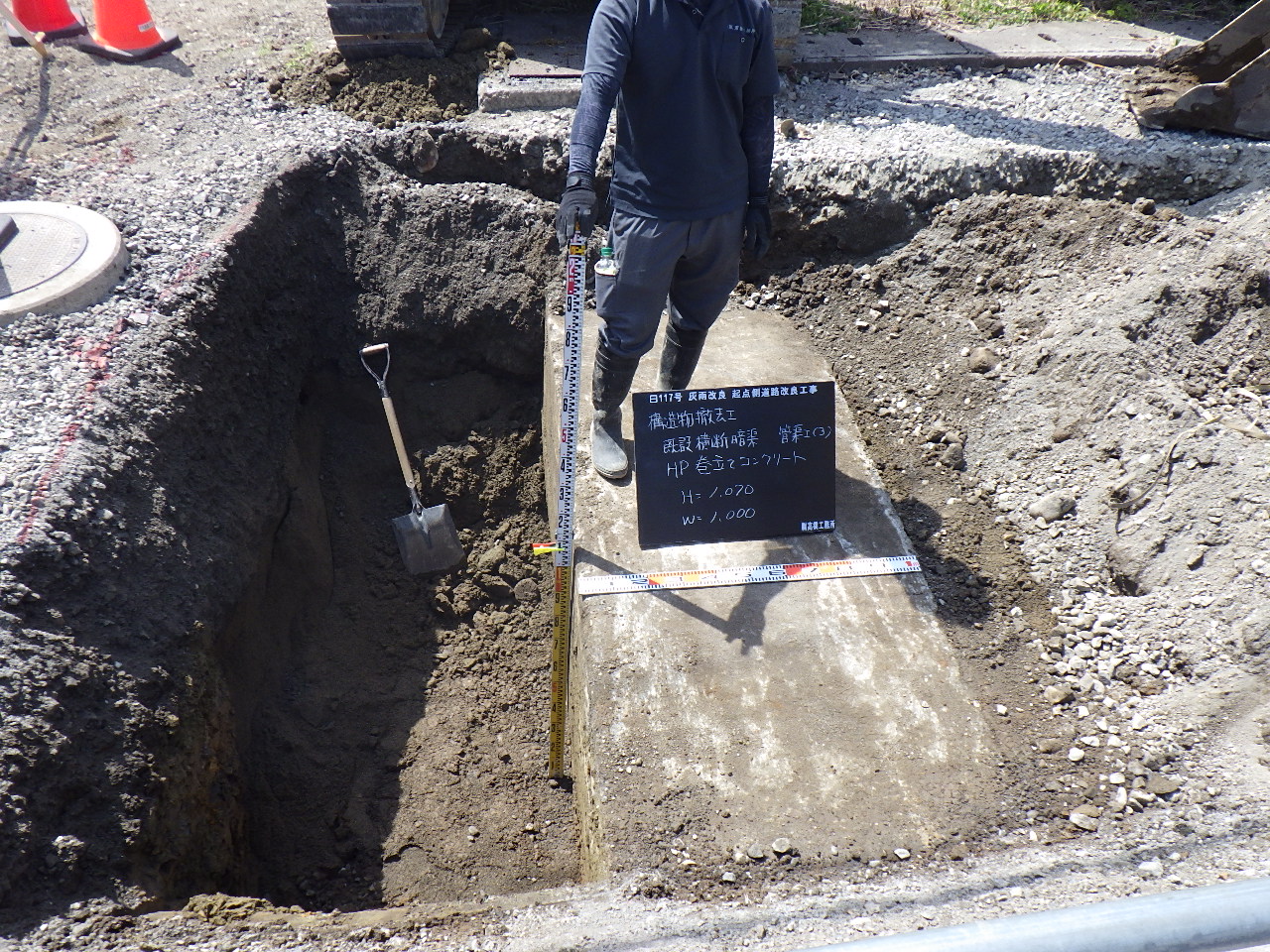

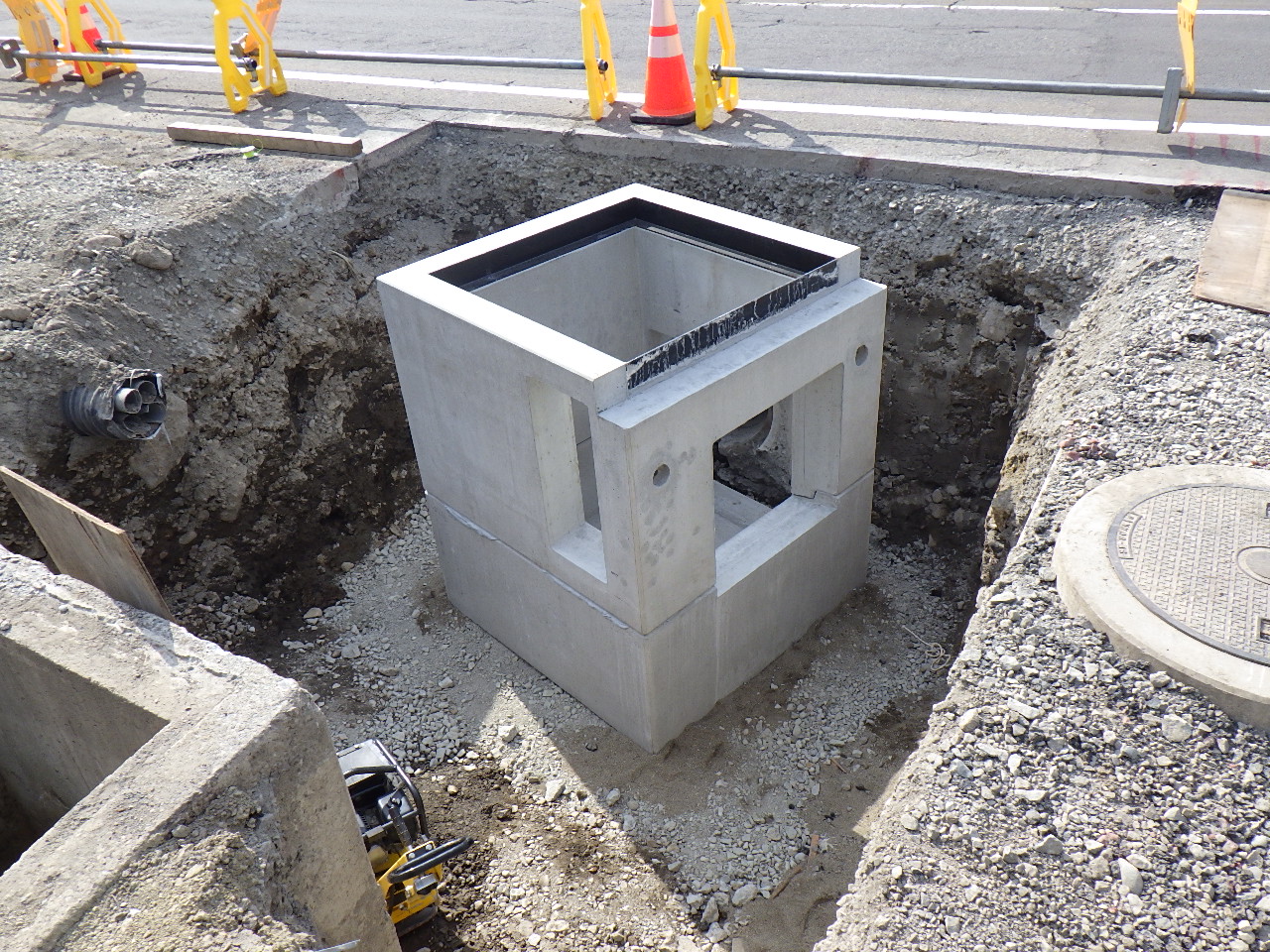

排水構造物工設置

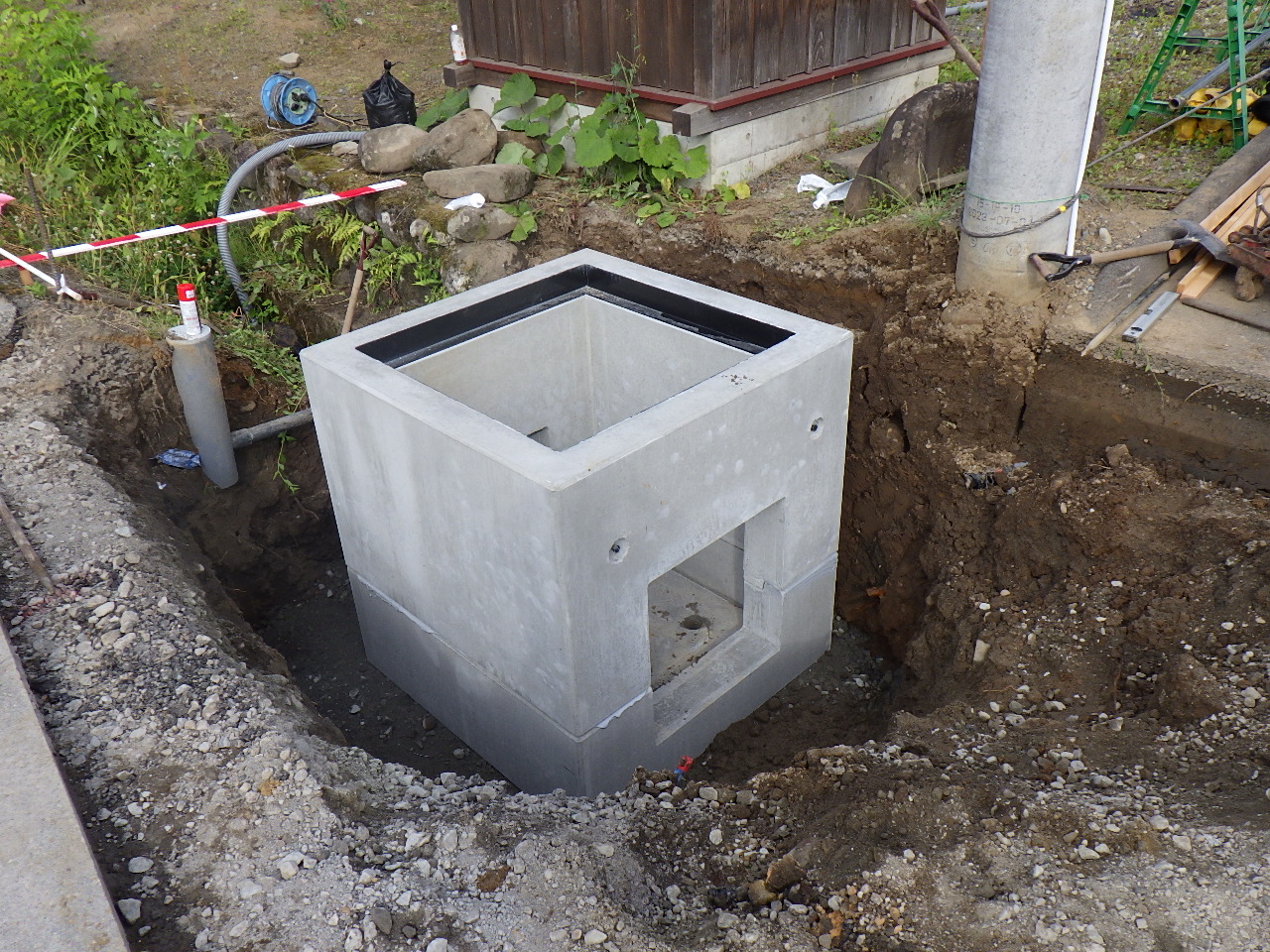

桝入替え設置

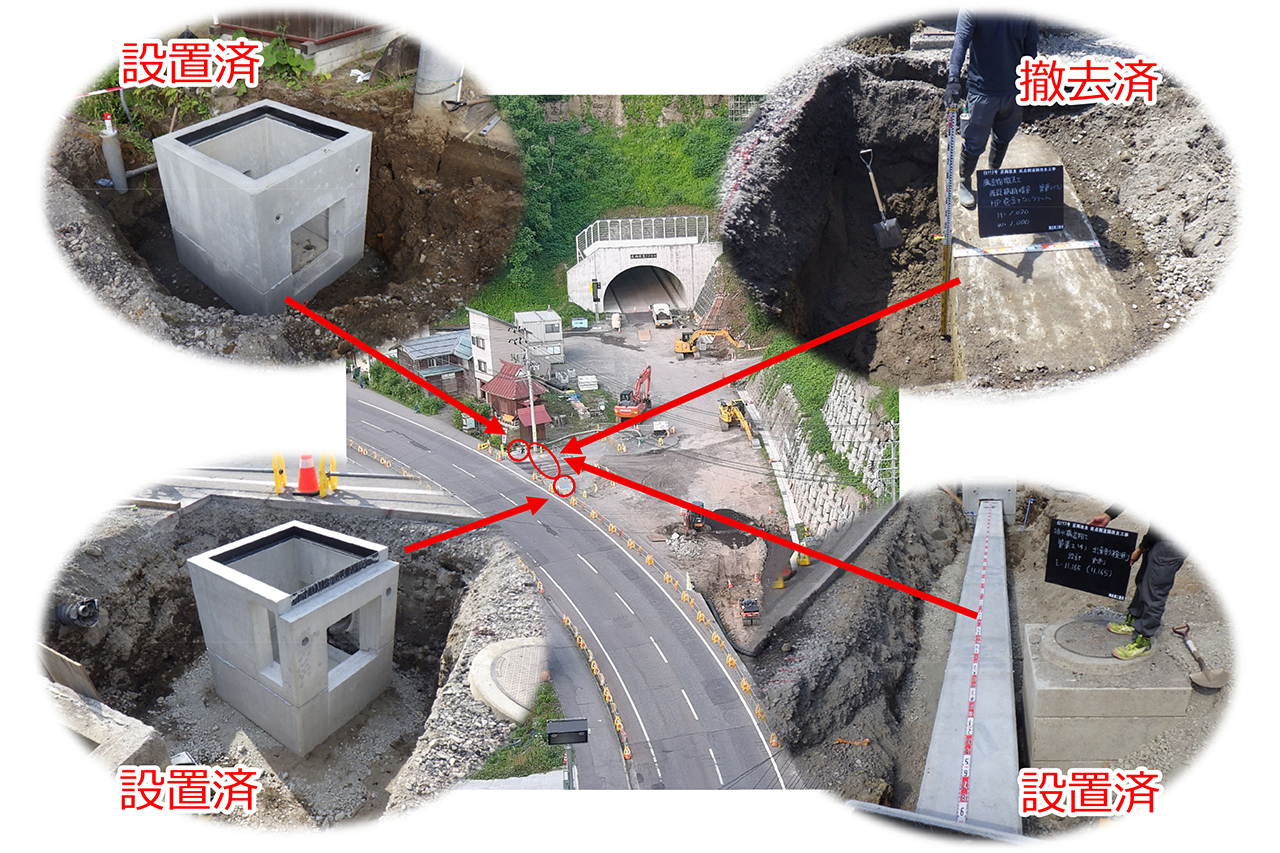

現場上空
撤去、設置状況

着手前の現場状況です。順次作業を行う予定です。今後とも当工事をよろしくお願いいたします。

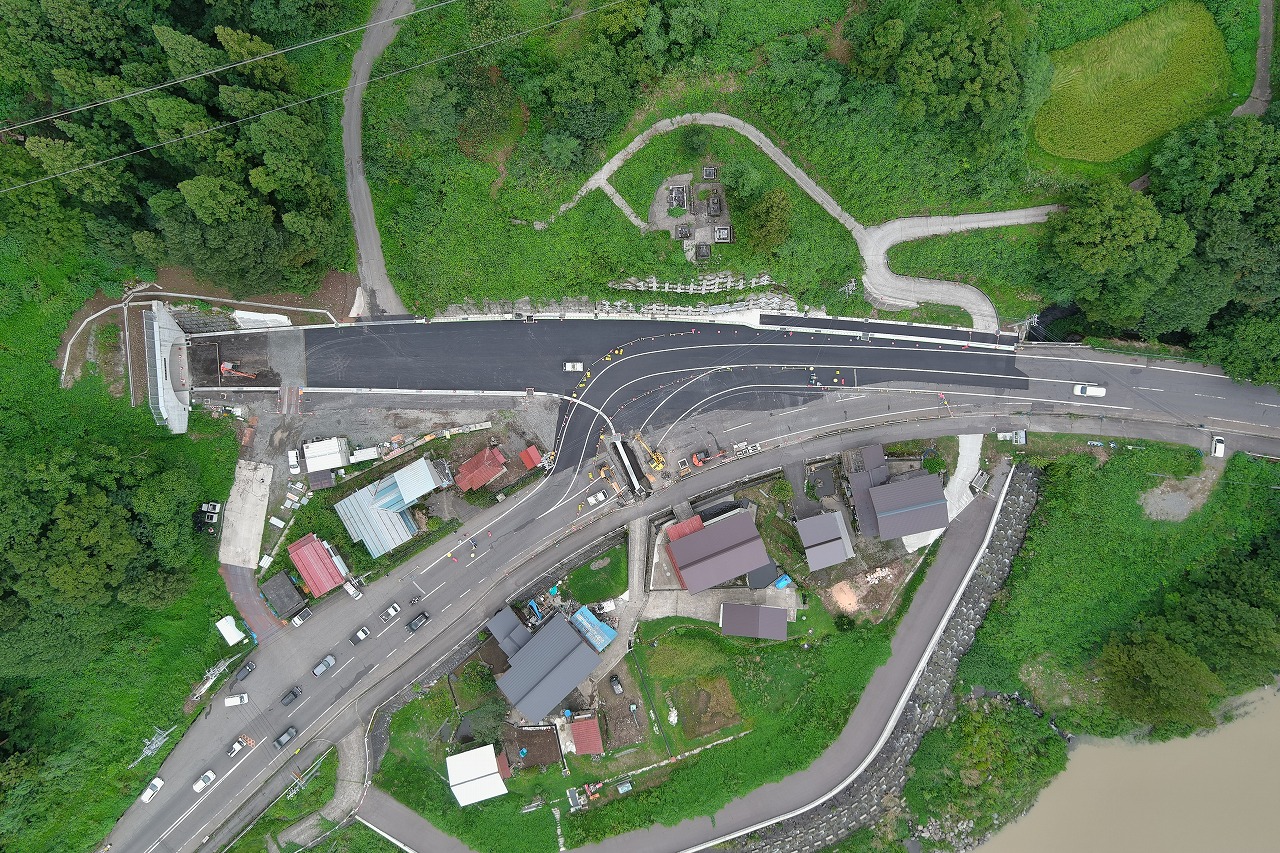

現場上空 遠景
